Teurer und später: das Baustellen-Ranking

Schulen, Bäder, Feuerwachen, Stadthalle: Welche Bauprojekte der Stadt werden am stärksten teurer, welche am spätesten fertig? Das Ranking nach dem Projektbericht des Gebäudemanagements vom Juni 2026.

Die Bilanz

19

von 63 Projekten mit Budget und Prognose werden teurer als geplant

Juni 2026PrognoseStädtisches Gebäudemanagement

19

werden später fertig als geplant

Juni 2026PrognoseStädtisches Gebäudemanagement

33

liegen im Budget und im Zeitplan, zumindest bisher

Juni 2026PrognoseStädtisches Gebäudemanagement

+130 Mio. €

Die 63 Projekte kosten nach heutiger Prognose 1,23 Mrd. € statt 1,10 Mrd. € (+12 %)

06/2026PrognoseStadt Bonn

230,3 Mio. €

Gesamtkostenrahmen der Sanierung, davon bis Mitte 2026 schon 225,8 Mio. € ausgezahlt

06/2026PlanStadt Bonn

Das Podest der Kostensteigerung

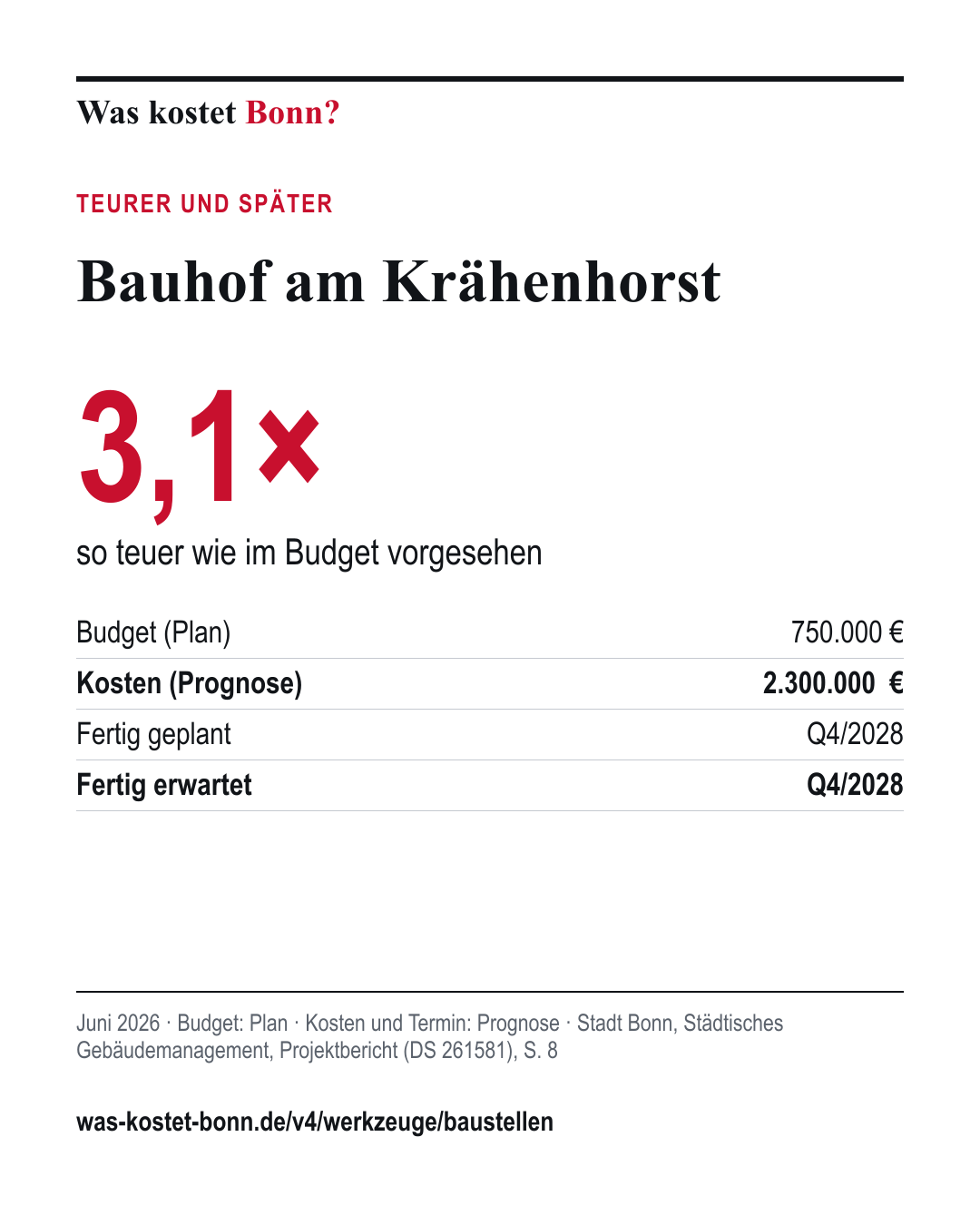

Bauhof am Krähenhorst: Budget 750.000 € (Plan), Kostenprognose 2.300.000 €, Fertigstellung geplant Q4/2028, erwartet Q4/2028. Projektbericht Juni 2026.
Bild speichern

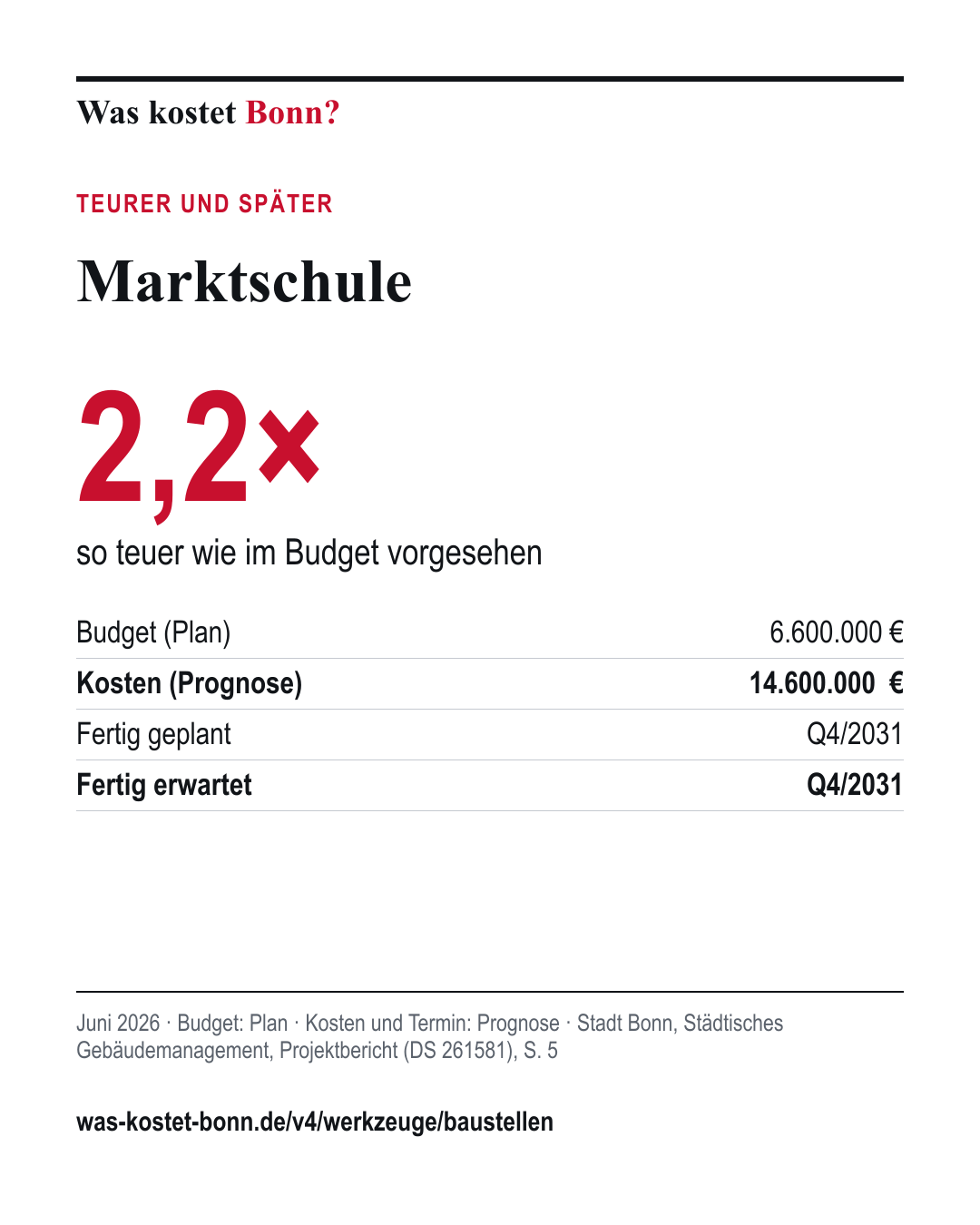

Marktschule: Budget 6.600.000 € (Plan), Kostenprognose 14.600.000 €, Fertigstellung geplant Q4/2031, erwartet Q4/2031. Projektbericht Juni 2026.
Bild speichern
Stadthalle Bad Godesberg - Sanierung: Budget 65.000.000 € (Plan), Kostenprognose 137.938.000 €, Fertigstellung geplant Q4/2031, erwartet Q4/2031. Projektbericht Juni 2026.
Bild speichern

Am stärksten verteuert

Budget: Plan · Kosten: Prognose · Stand Juni 2026 · Sortiert nach Faktor
ProjektBudgetPrognoseFaktorBild
Bauhof am Krähenhorst0,8 Mio. €2,3 Mio. €3,07×Karte zu Bauhof am Krähenhorst
Marktschule6,6 Mio. €14,6 Mio. €2,21×Karte zu Marktschule

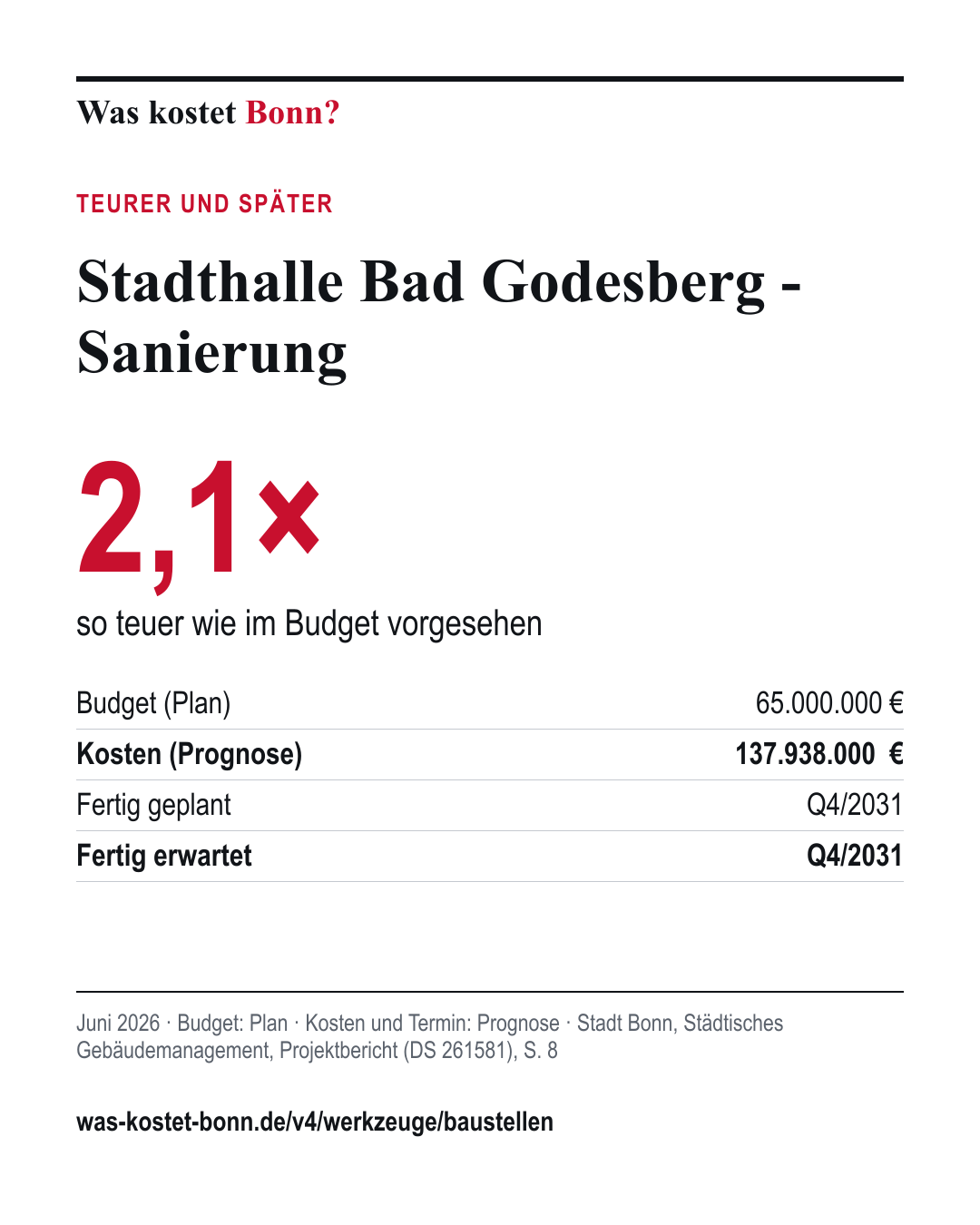

Stadthalle Bad Godesberg - Sanierung65,0 Mio. €137,9 Mio. €2,12×Karte zu Stadthalle Bad Godesberg - Sanierung

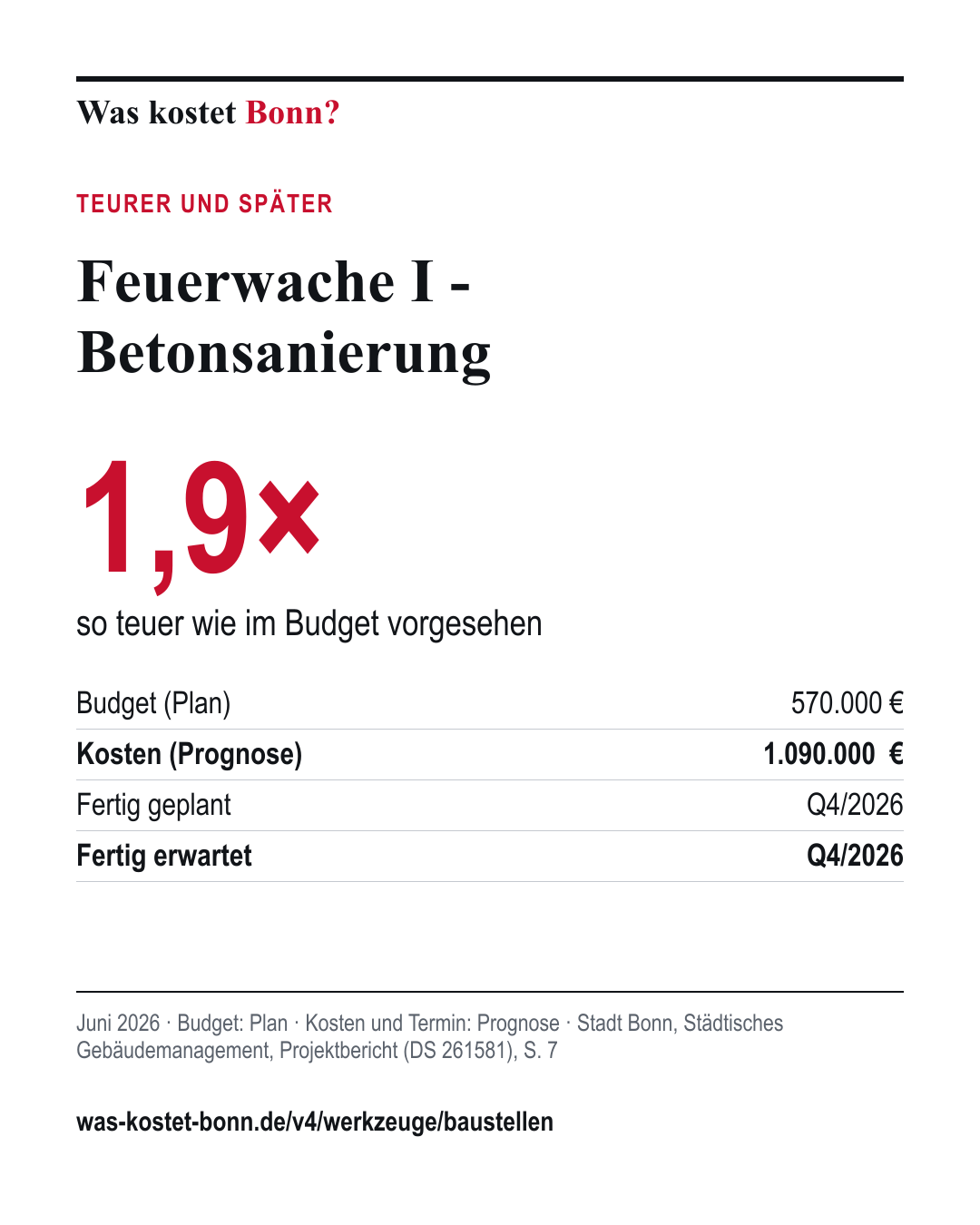

Feuerwache I - Betonsanierung0,6 Mio. €1,1 Mio. €1,91×Karte zu Feuerwache I - Betonsanierung

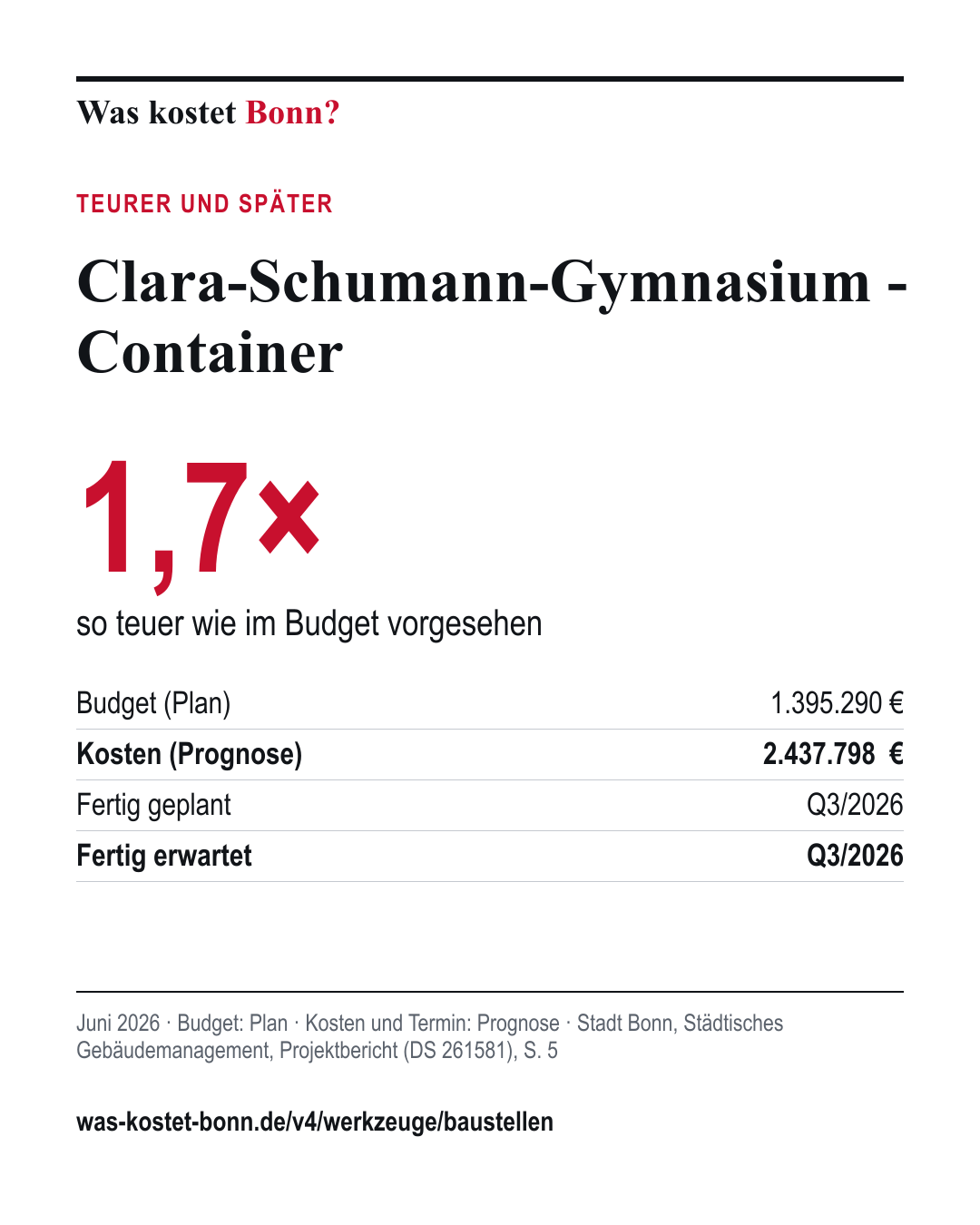

Clara-Schumann-Gymnasium - Container1,4 Mio. €2,4 Mio. €1,75×Karte zu Clara-Schumann-Gymnasium - Container

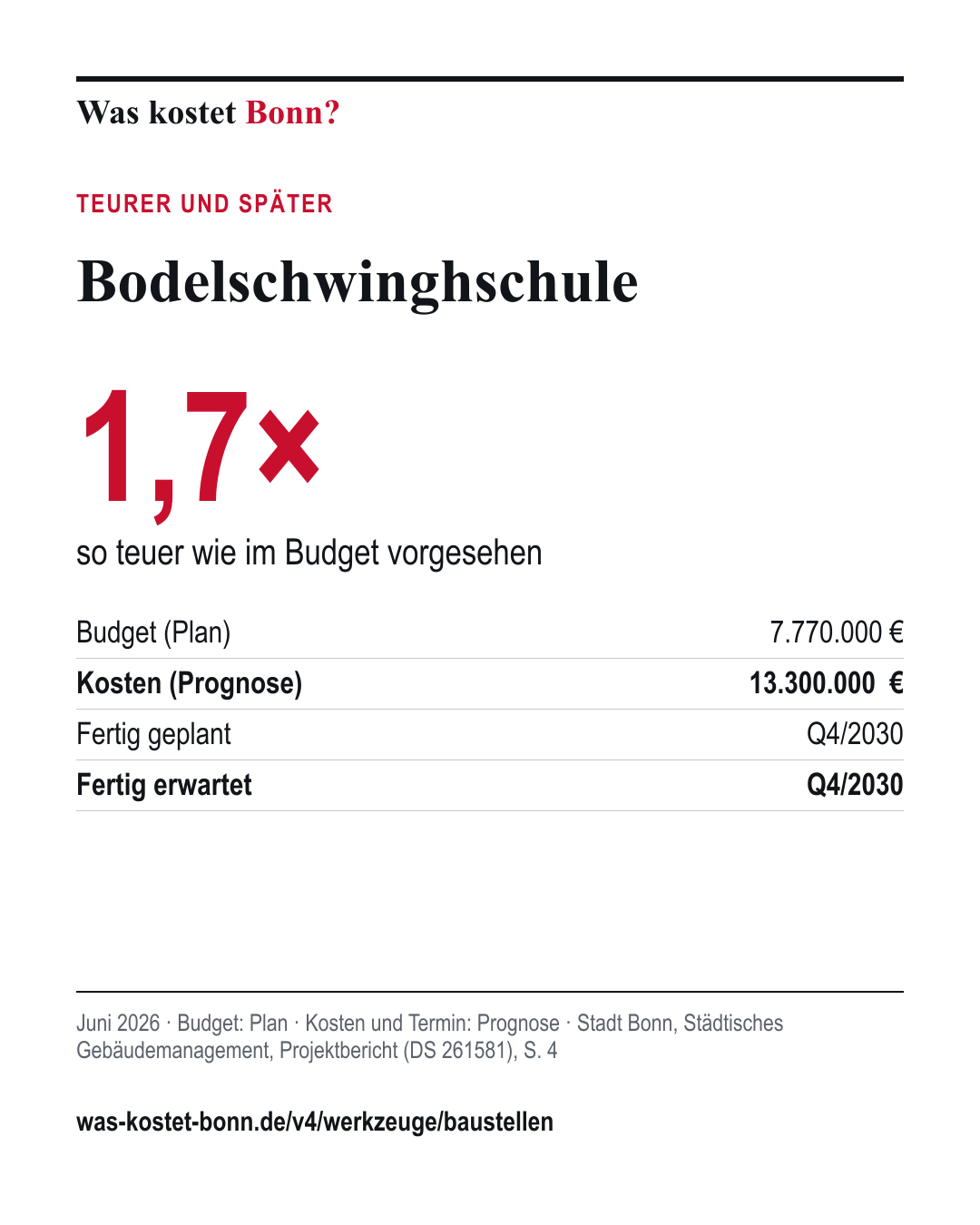

Bodelschwinghschule7,8 Mio. €13,3 Mio. €1,71×Karte zu Bodelschwinghschule

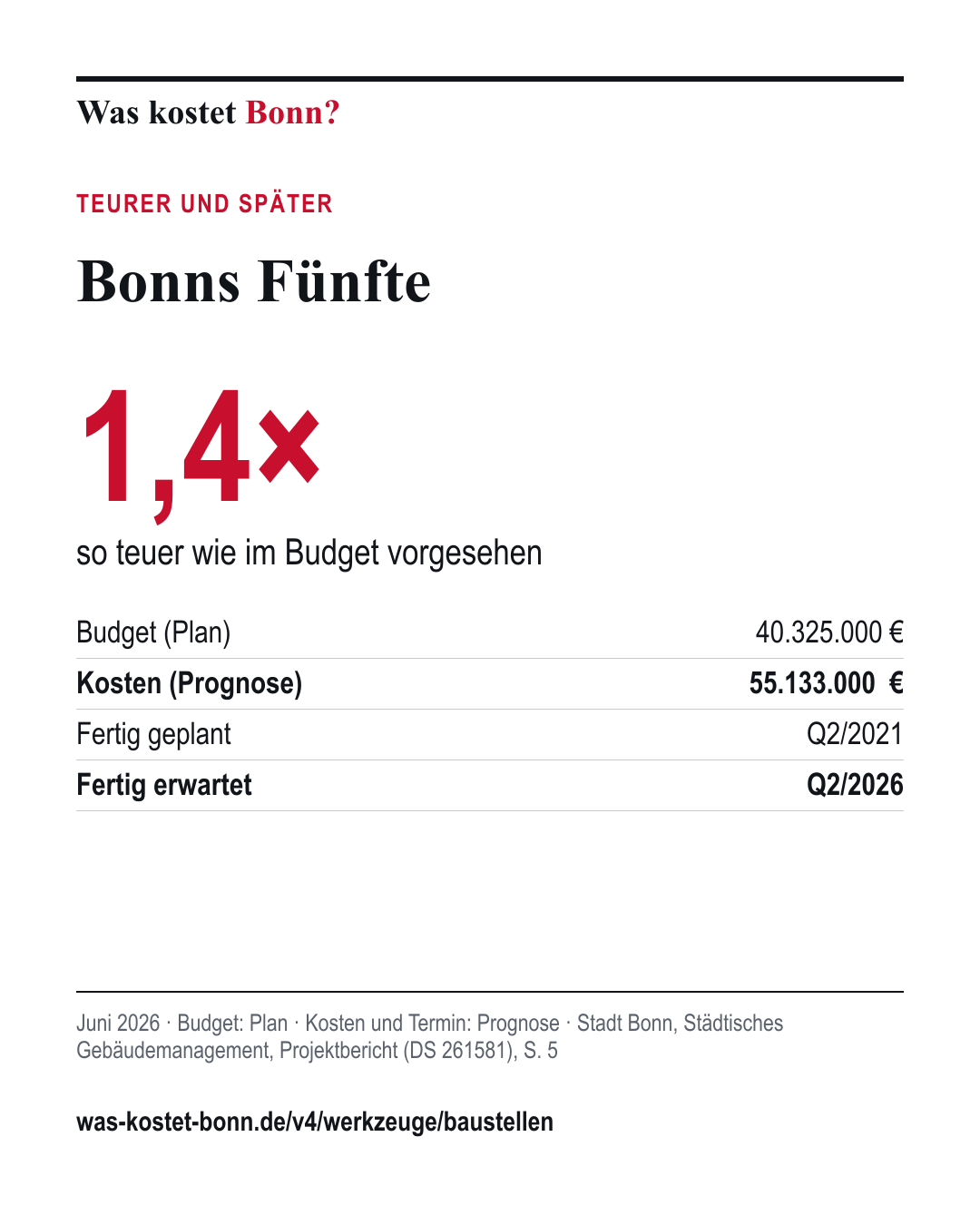

Bonns Fünfte40,3 Mio. €55,1 Mio. €1,37×Karte zu Bonns Fünfte

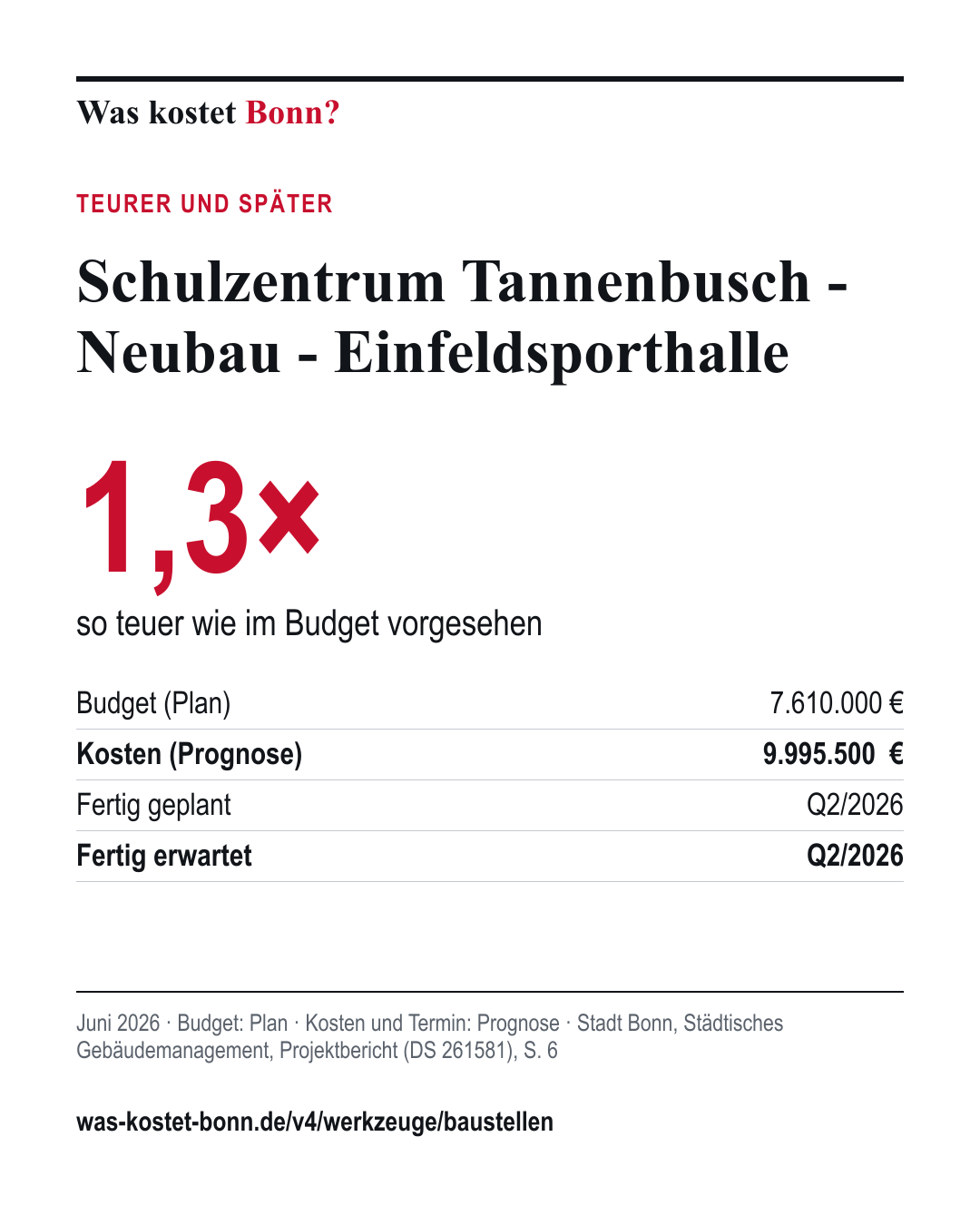

Schulzentrum Tannenbusch - Neubau - Einfeldsporthalle7,6 Mio. €10,0 Mio. €1,31×Karte zu Schulzentrum Tannenbusch - Neubau - Einfeldsporthalle

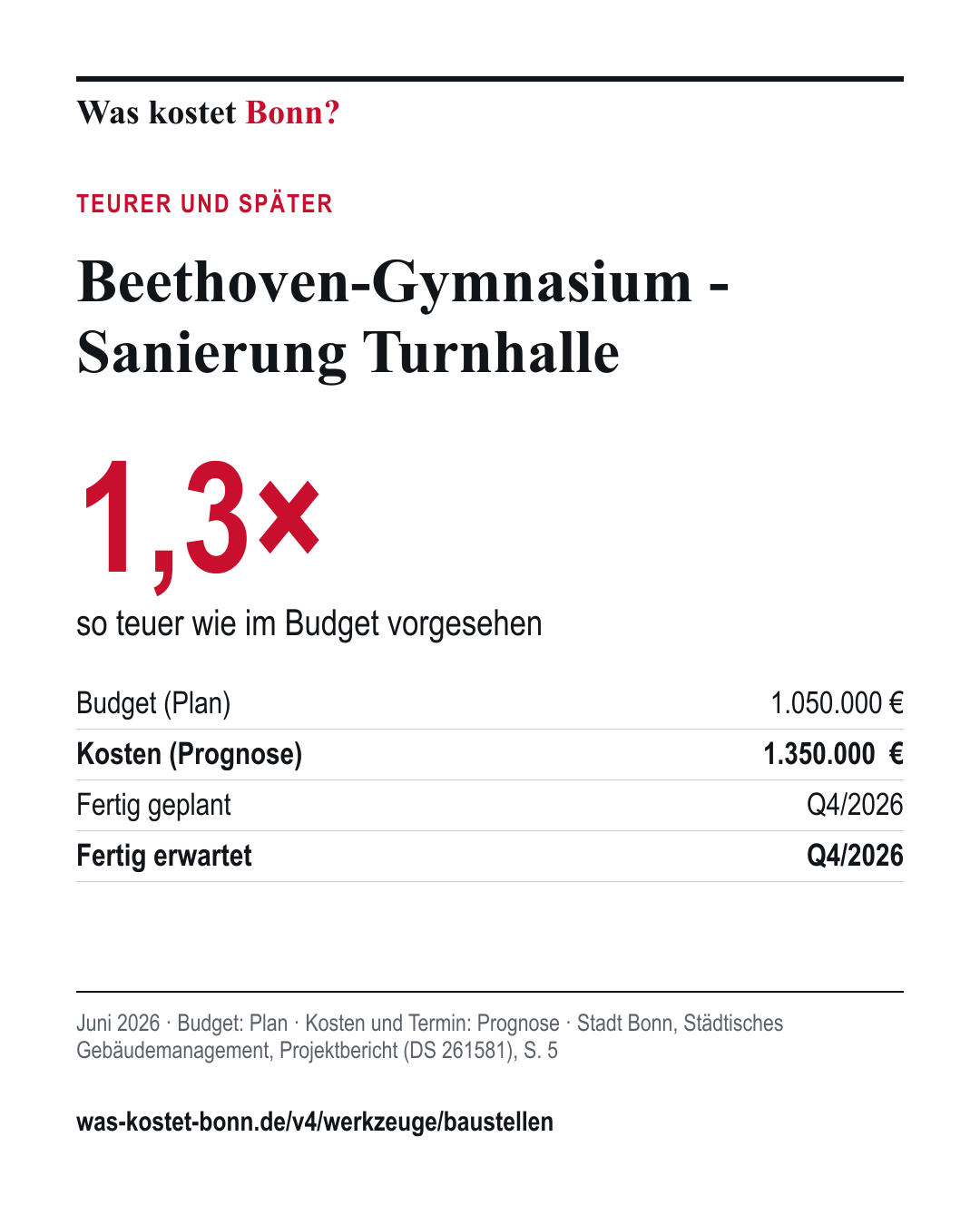

Beethoven-Gymnasium - Sanierung Turnhalle1,1 Mio. €1,4 Mio. €1,29×Karte zu Beethoven-Gymnasium - Sanierung Turnhalle

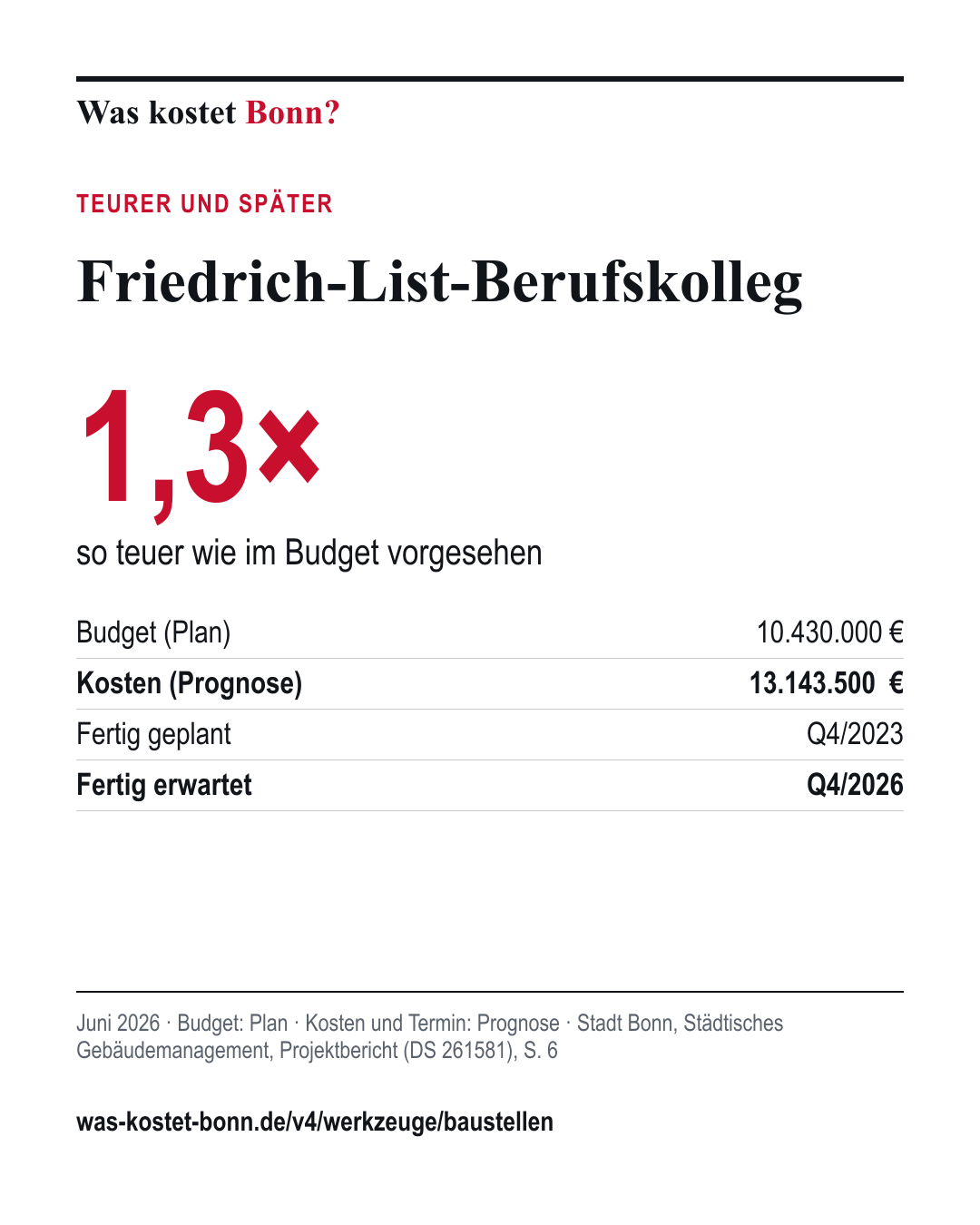

Friedrich-List-Berufskolleg10,4 Mio. €13,1 Mio. €1,26×Karte zu Friedrich-List-Berufskolleg

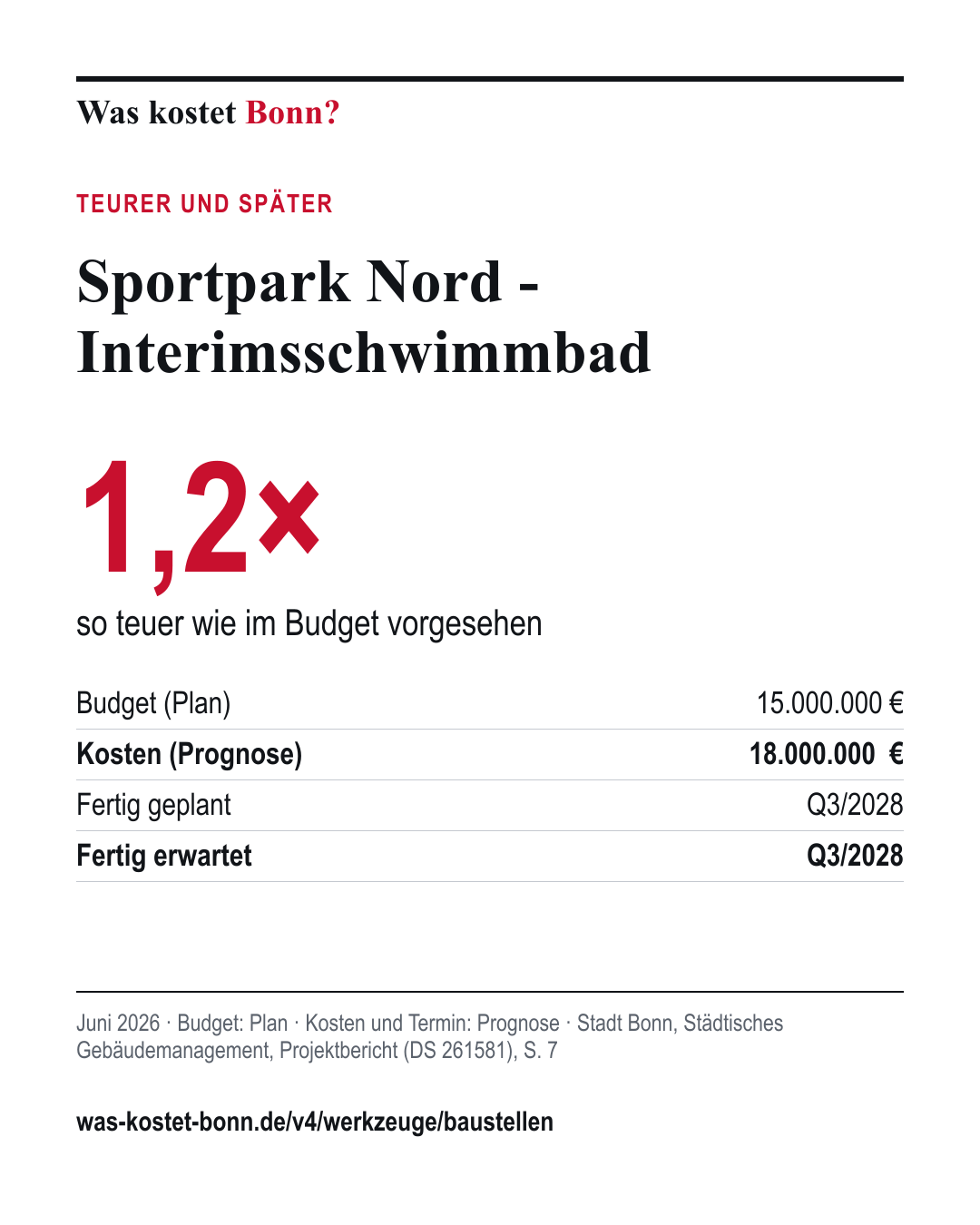

Sportpark Nord - Interimsschwimmbad15,0 Mio. €18,0 Mio. €1,20×Karte zu Sportpark Nord - Interimsschwimmbad

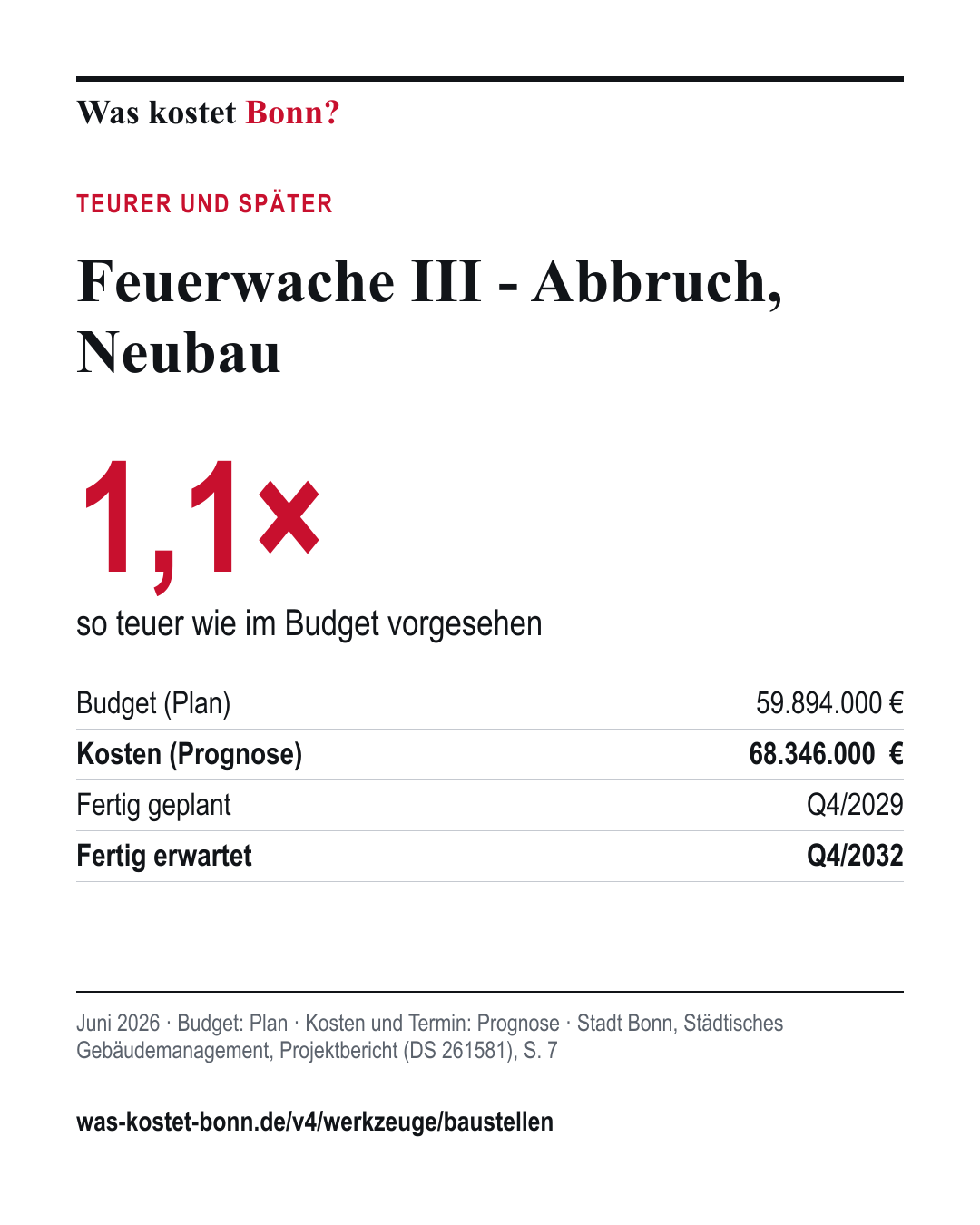

Feuerwache III - Abbruch, Neubau59,9 Mio. €68,3 Mio. €1,14×Karte zu Feuerwache III - Abbruch, Neubau

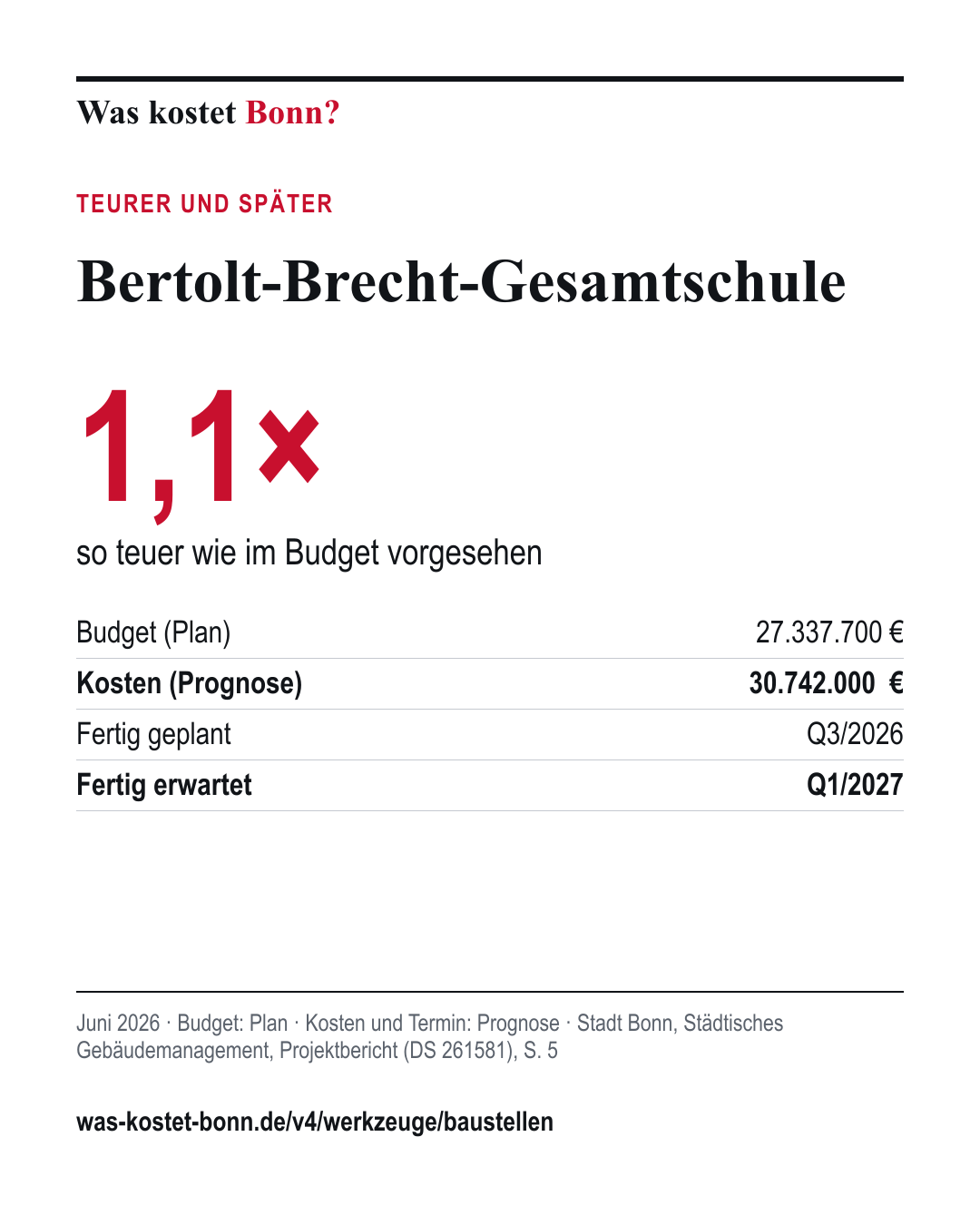

Bertolt-Brecht-Gesamtschule27,3 Mio. €30,7 Mio. €1,12×Karte zu Bertolt-Brecht-Gesamtschule

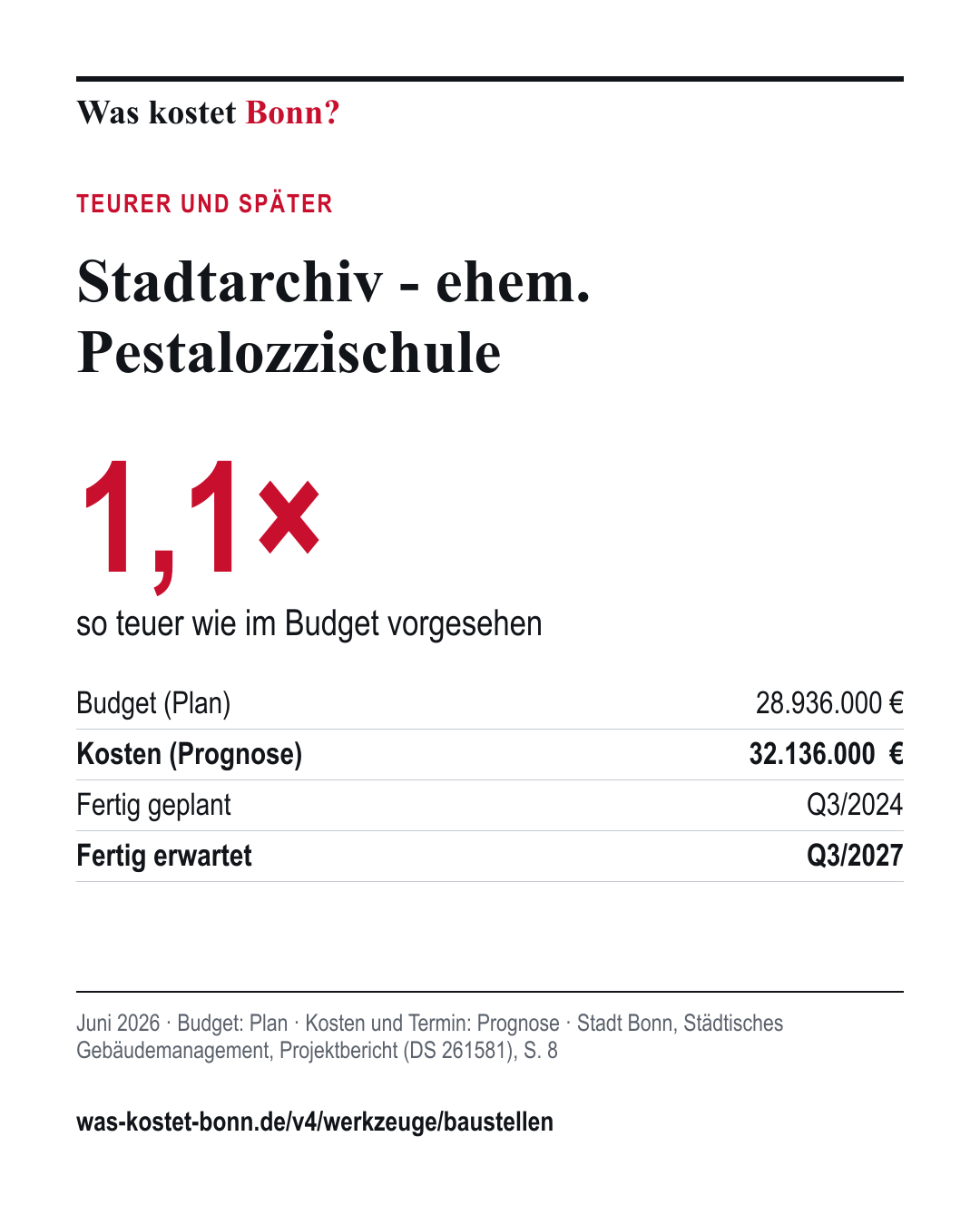

Stadtarchiv - ehem. Pestalozzischule28,9 Mio. €32,1 Mio. €1,11×Karte zu Stadtarchiv - ehem. Pestalozzischule

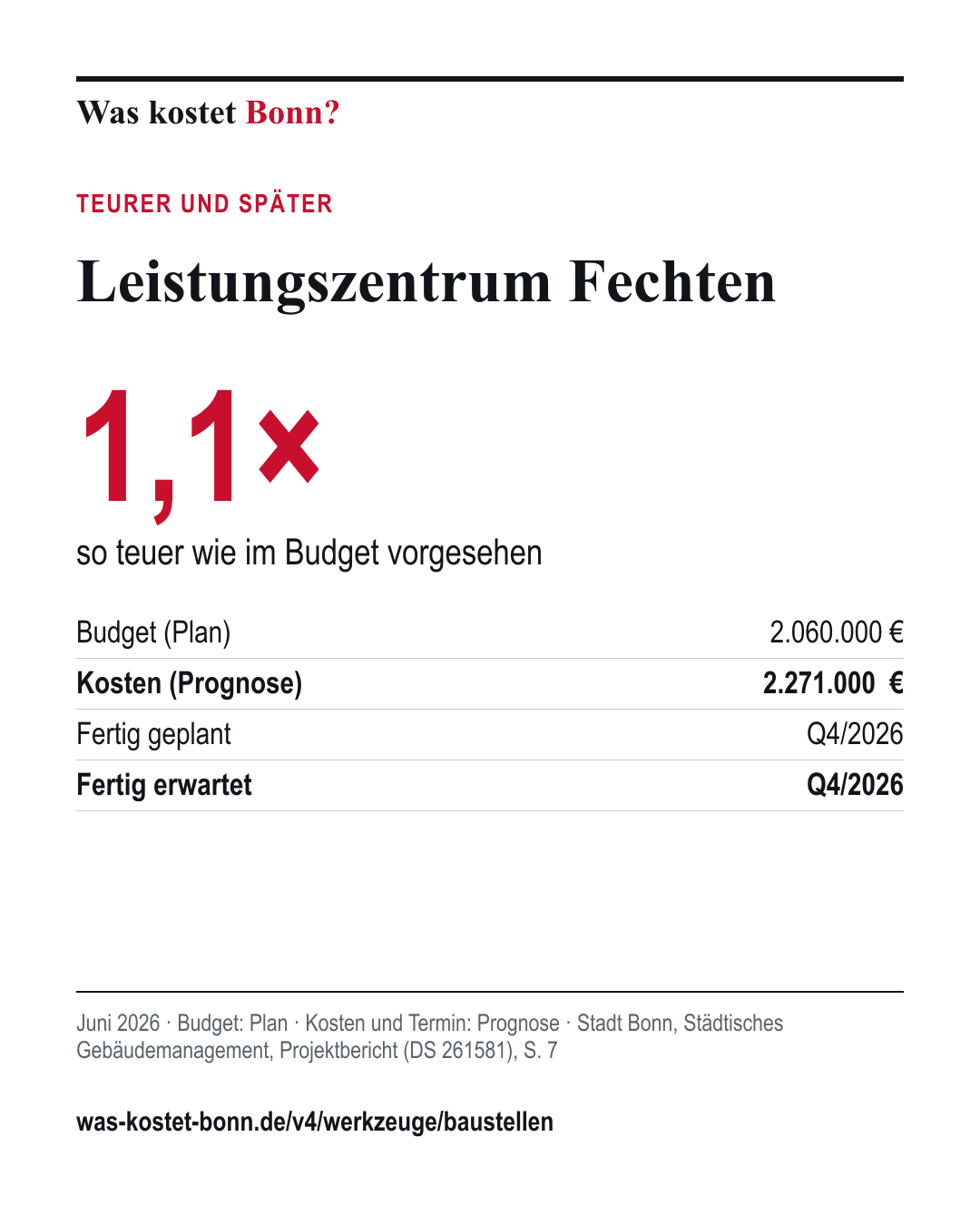

Leistungszentrum Fechten2,1 Mio. €2,3 Mio. €1,10×Karte zu Leistungszentrum Fechten

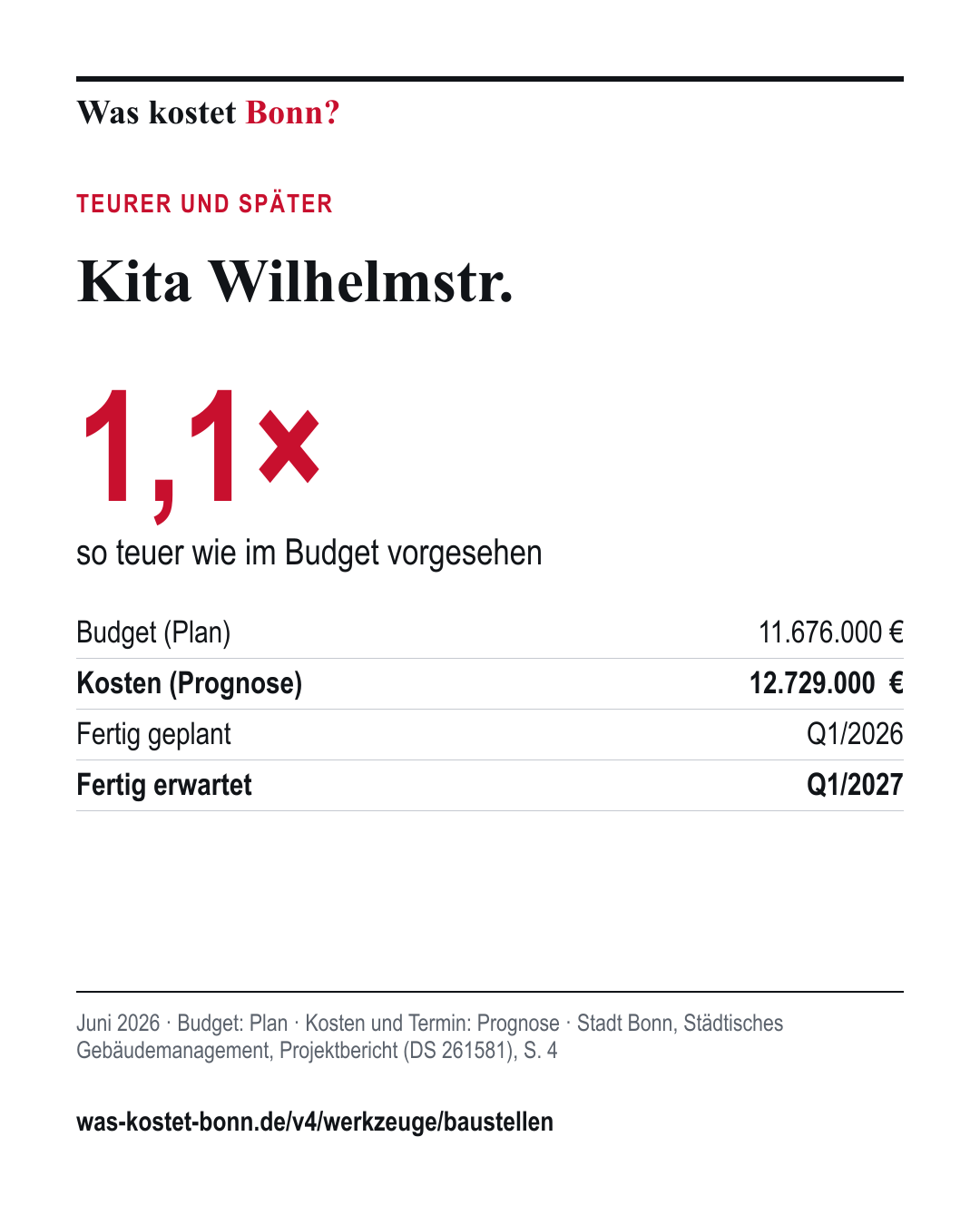

Kita Wilhelmstr.11,7 Mio. €12,7 Mio. €1,09×Karte zu Kita Wilhelmstr.

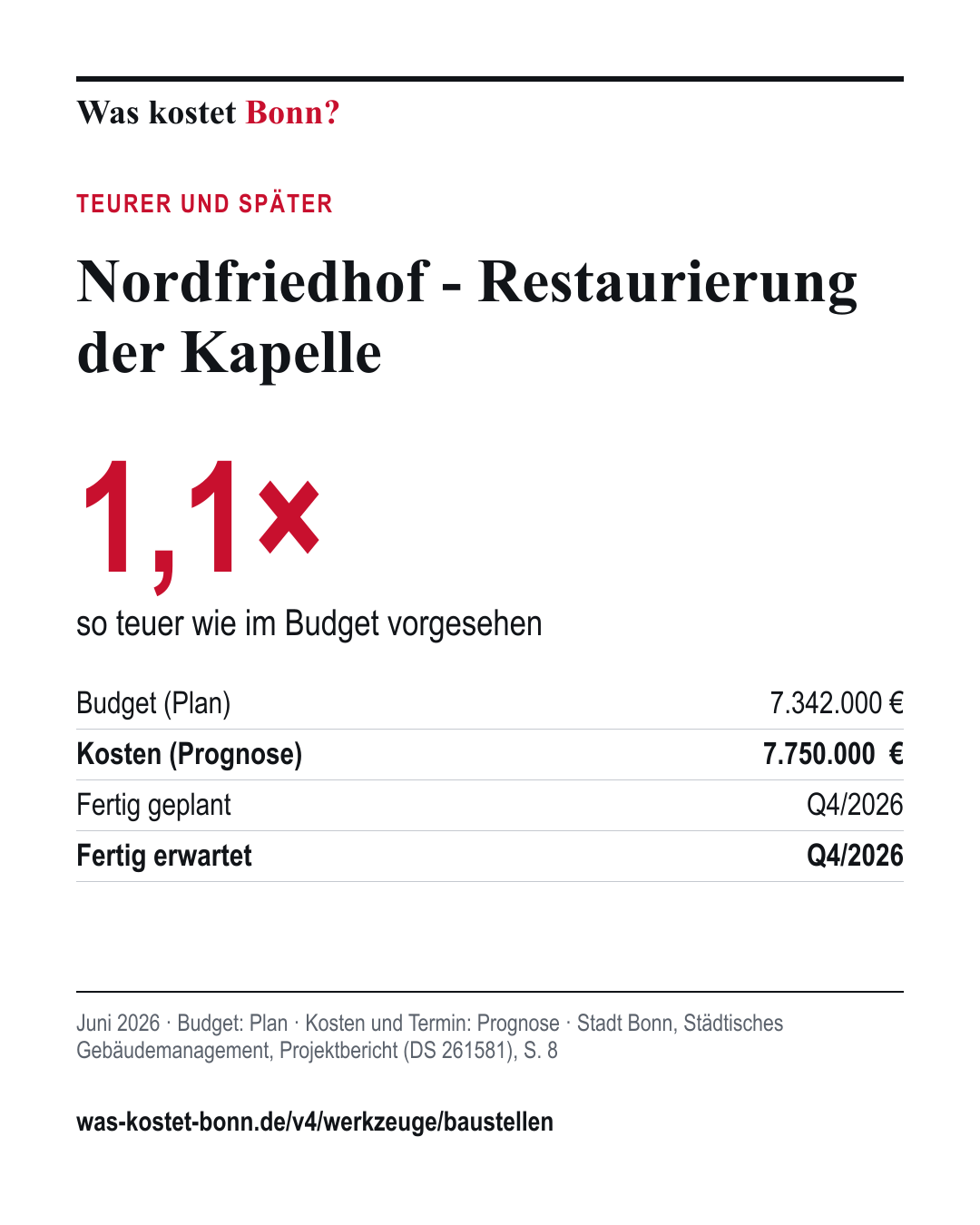

Nordfriedhof - Restaurierung der Kapelle7,3 Mio. €7,8 Mio. €1,06×Karte zu Nordfriedhof - Restaurierung der Kapelle

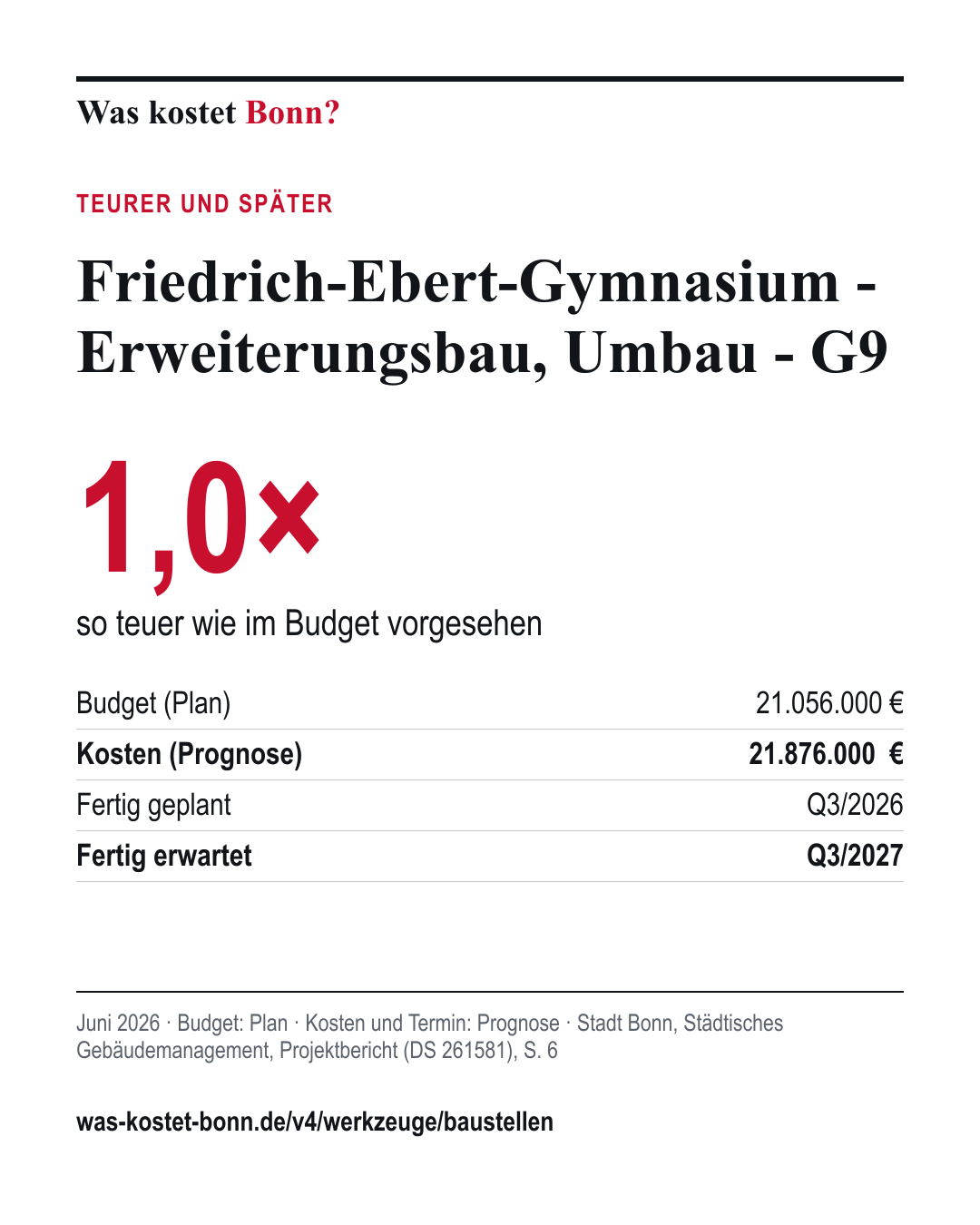

Friedrich-Ebert-Gymnasium - Erweiterungsbau, Umbau - G921,1 Mio. €21,9 Mio. €1,04×Karte zu Friedrich-Ebert-Gymnasium - Erweiterungsbau, Umbau - G9

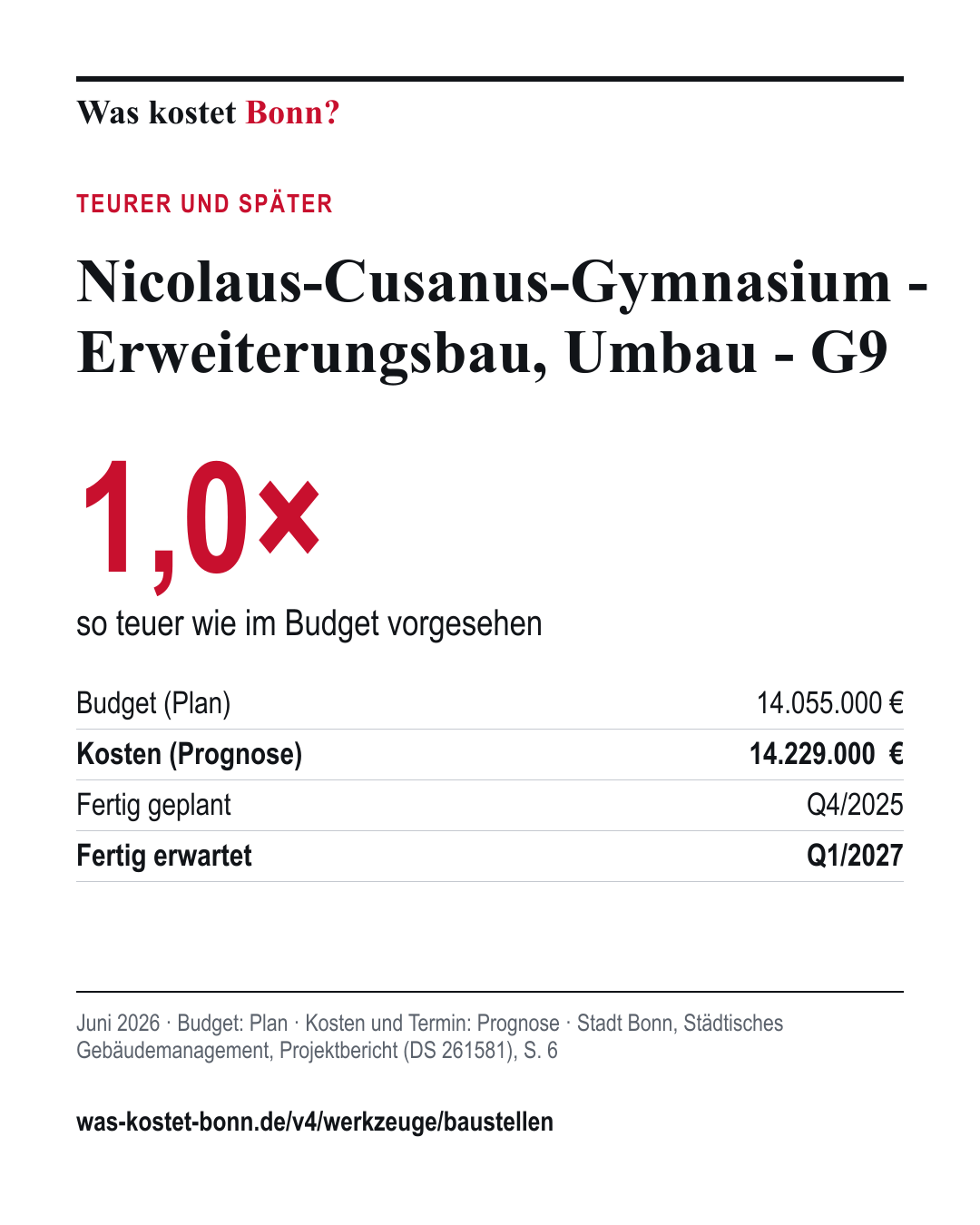

Nicolaus-Cusanus-Gymnasium - Erweiterungsbau, Umbau - G914,1 Mio. €14,2 Mio. €1,01×Karte zu Nicolaus-Cusanus-Gymnasium - Erweiterungsbau, Umbau - G9

Am längsten verspätet

Fertigstellung laut Plan und laut Prognose · Stand Juni 2026
ProjektGeplantErwartetVerzugBild
Bonns FünfteQ2/2021Q2/20265 JahreKarte zu Bonns Fünfte
Friedrich-List-BerufskollegQ4/2023Q4/20263 JahreKarte zu Friedrich-List-Berufskolleg
Feuerwache III - Abbruch, NeubauQ4/2029Q4/20323 JahreKarte zu Feuerwache III - Abbruch, Neubau
Stadtarchiv - ehem. PestalozzischuleQ3/2024Q3/20273 JahreKarte zu Stadtarchiv - ehem. Pestalozzischule

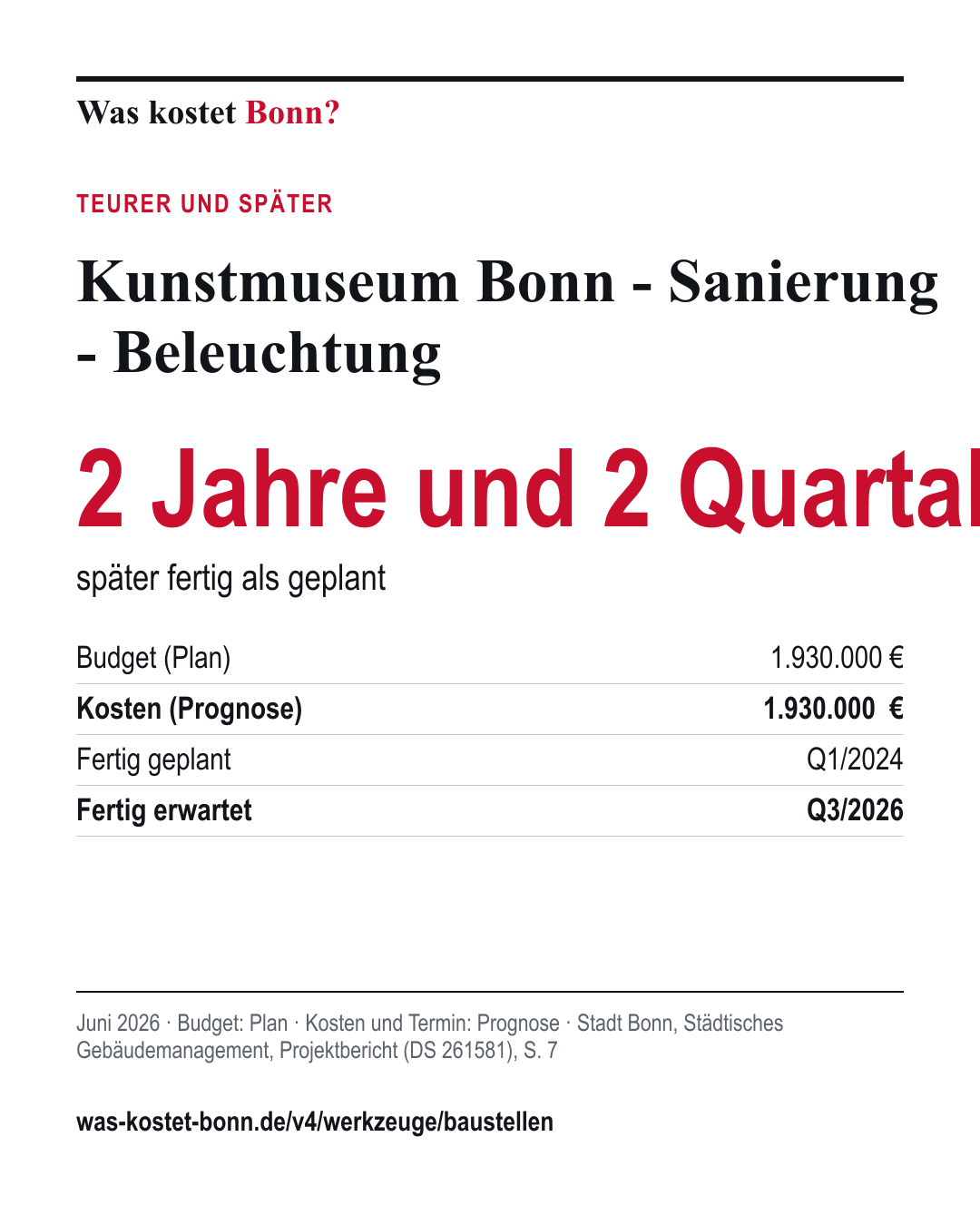

Kunstmuseum Bonn - Sanierung - BeleuchtungQ1/2024Q3/20262 Jahre und 2 QuartaleKarte zu Kunstmuseum Bonn - Sanierung - Beleuchtung
Nicolaus-Cusanus-Gymnasium - Erweiterungsbau, Umbau - G9Q4/2025Q1/20271 Jahr und 1 QuartalKarte zu Nicolaus-Cusanus-Gymnasium - Erweiterungsbau, Umbau - G9

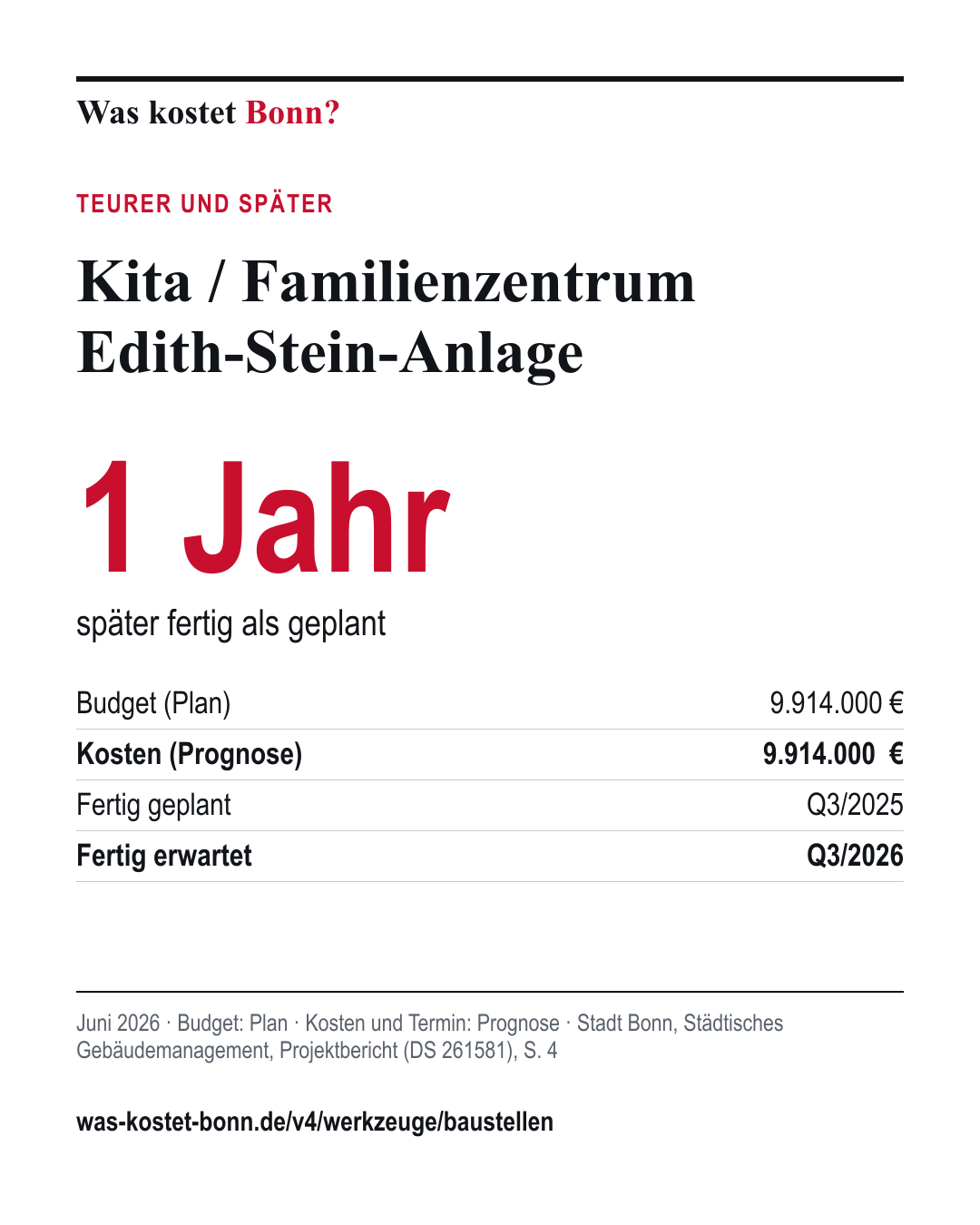

Kita / Familienzentrum Edith-Stein-AnlageQ3/2025Q3/20261 JahrKarte zu Kita / Familienzentrum Edith-Stein-Anlage
Kita Wilhelmstr.Q1/2026Q1/20271 JahrKarte zu Kita Wilhelmstr.

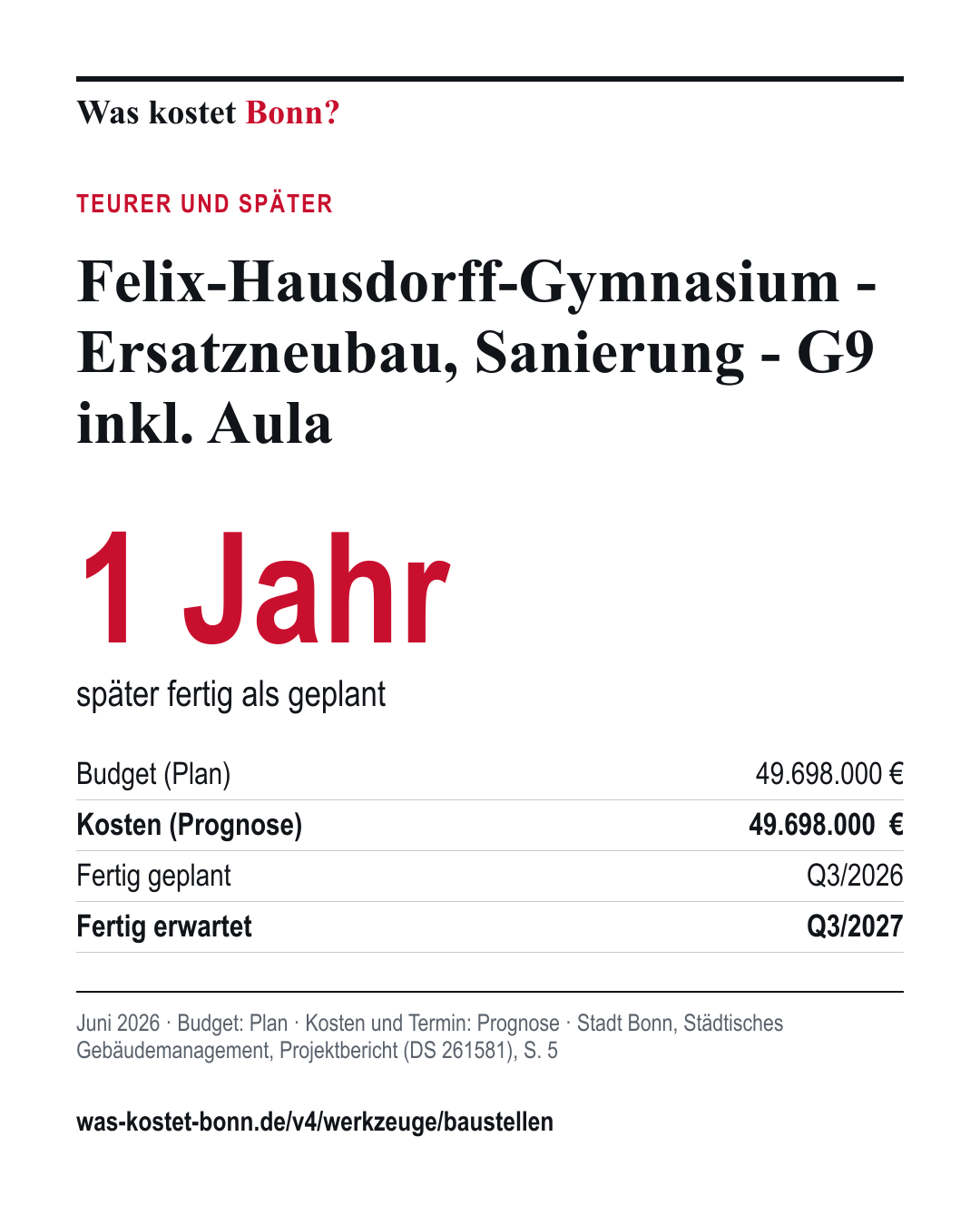

Felix-Hausdorff-Gymnasium - Ersatzneubau, Sanierung - G9 inkl. AulaQ3/2026Q3/20271 JahrKarte zu Felix-Hausdorff-Gymnasium - Ersatzneubau, Sanierung - G9 inkl. Aula
Friedrich-Ebert-Gymnasium - Erweiterungsbau, Umbau - G9Q3/2026Q3/20271 JahrKarte zu Friedrich-Ebert-Gymnasium - Erweiterungsbau, Umbau - G9

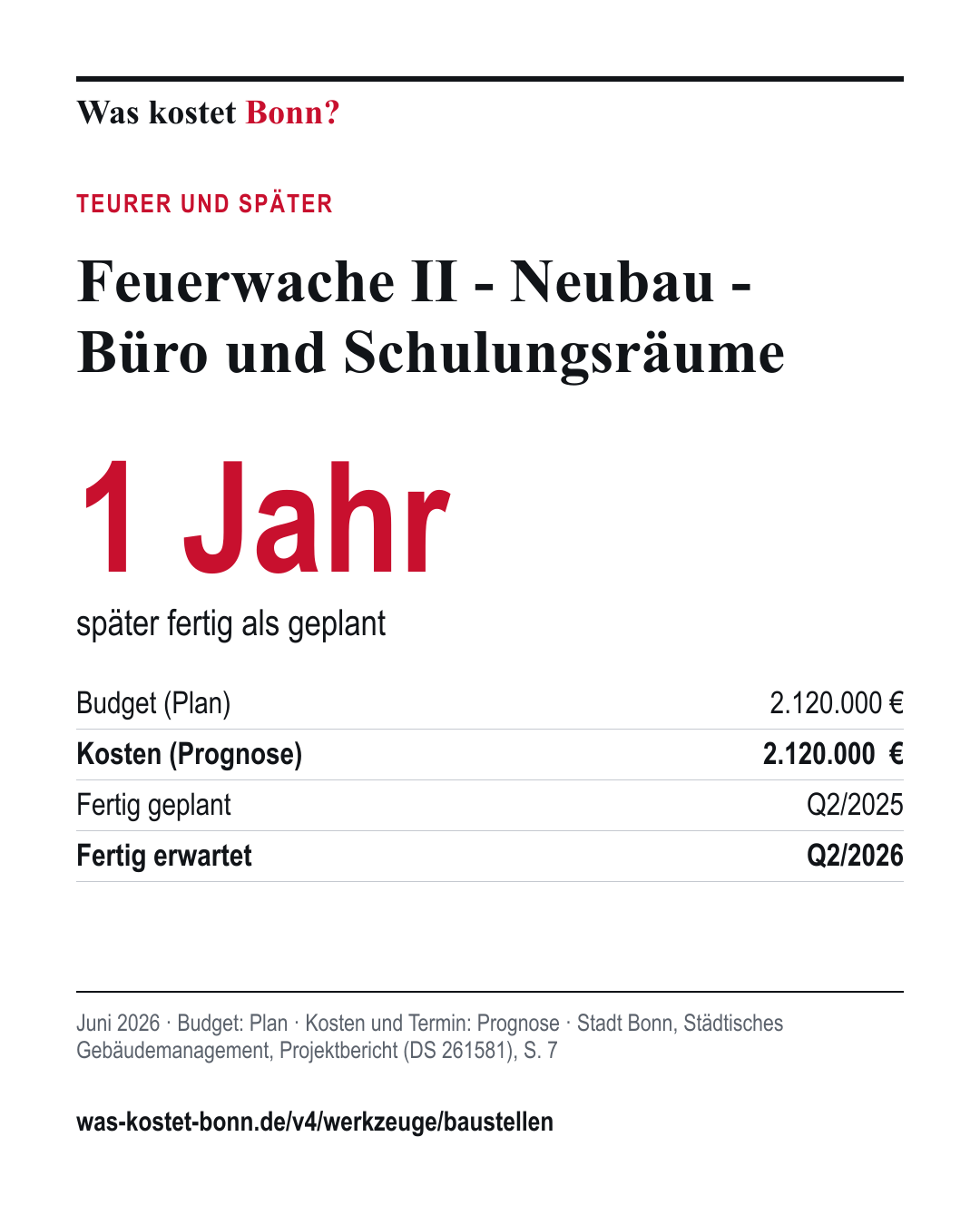

Feuerwache II - Neubau - Büro und SchulungsräumeQ2/2025Q2/20261 JahrKarte zu Feuerwache II - Neubau - Büro und Schulungsräume

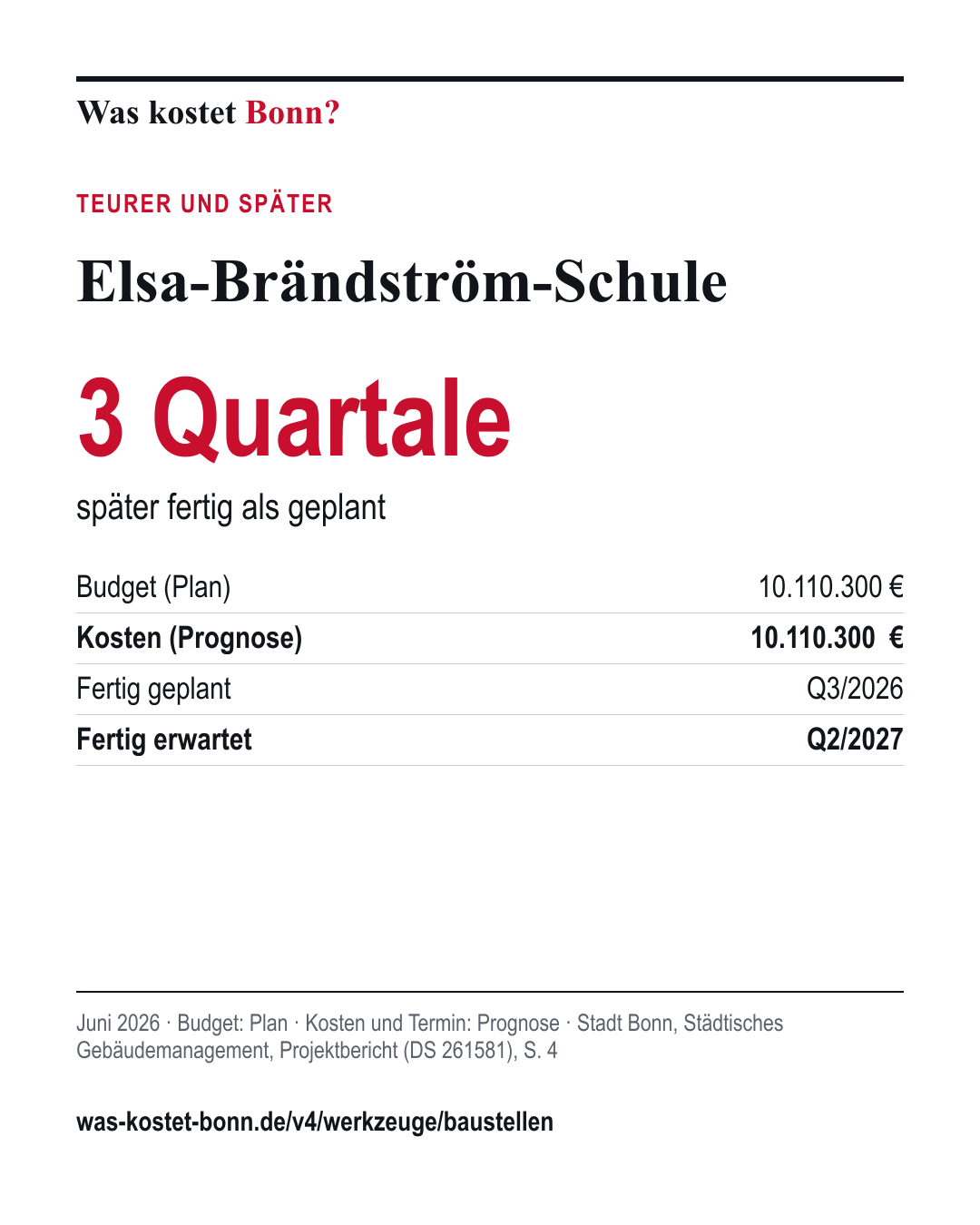

Elsa-Brändström-SchuleQ3/2026Q2/20273 QuartaleKarte zu Elsa-Brändström-Schule
Bertolt-Brecht-GesamtschuleQ3/2026Q1/20272 QuartaleKarte zu Bertolt-Brecht-Gesamtschule

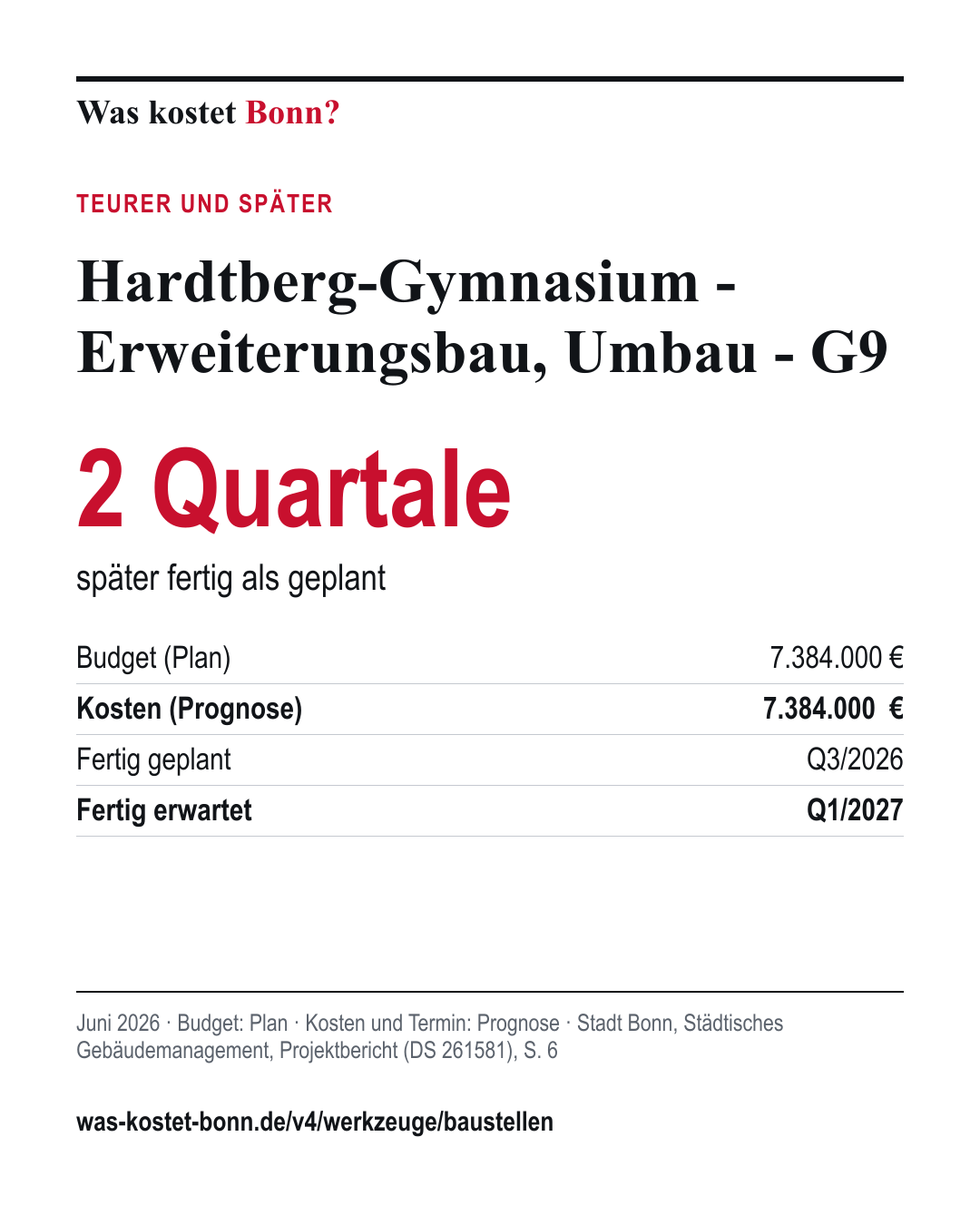

Hardtberg-Gymnasium - Erweiterungsbau, Umbau - G9Q3/2026Q1/20272 QuartaleKarte zu Hardtberg-Gymnasium - Erweiterungsbau, Umbau - G9

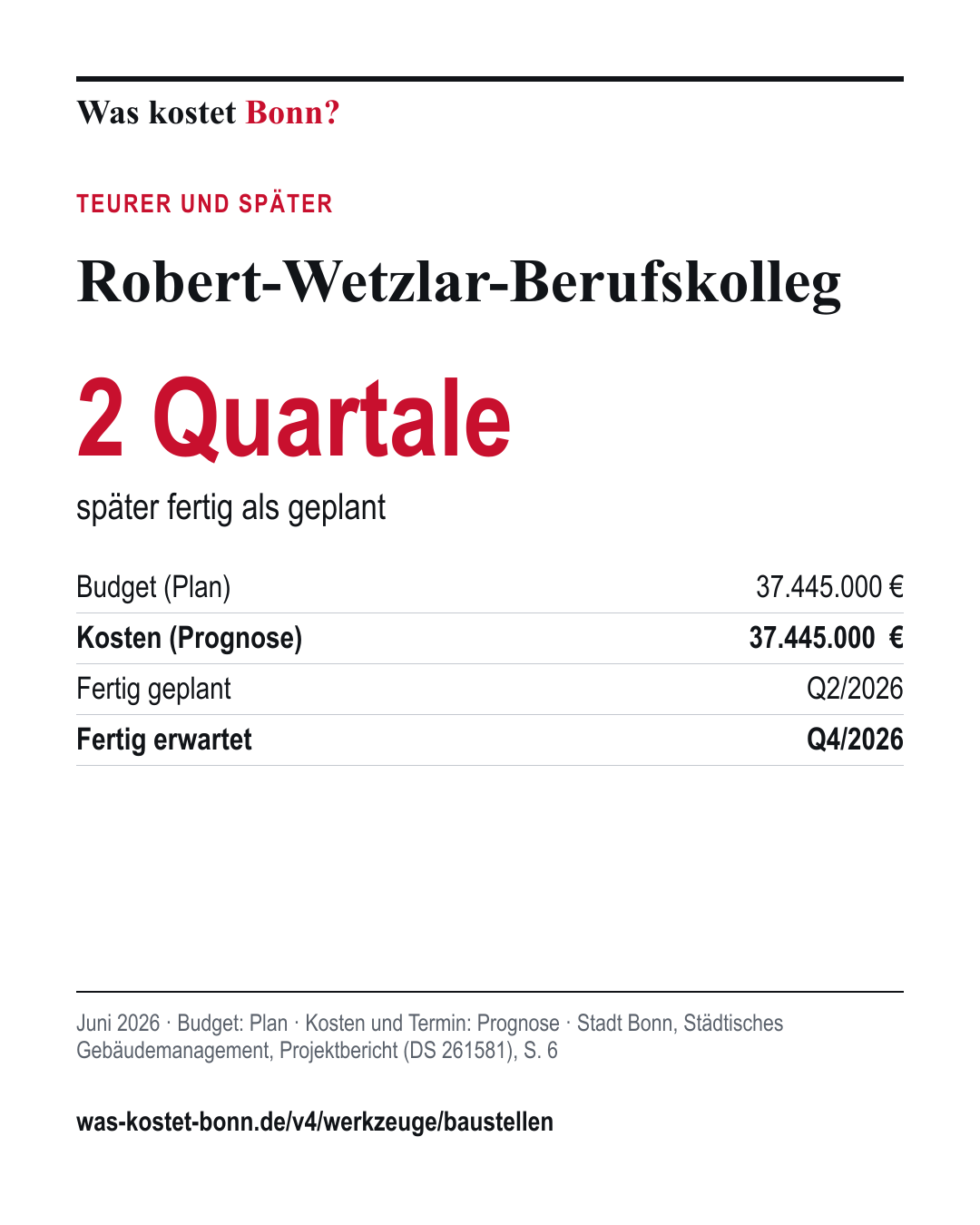

Robert-Wetzlar-BerufskollegQ2/2026Q4/20262 QuartaleKarte zu Robert-Wetzlar-Berufskolleg

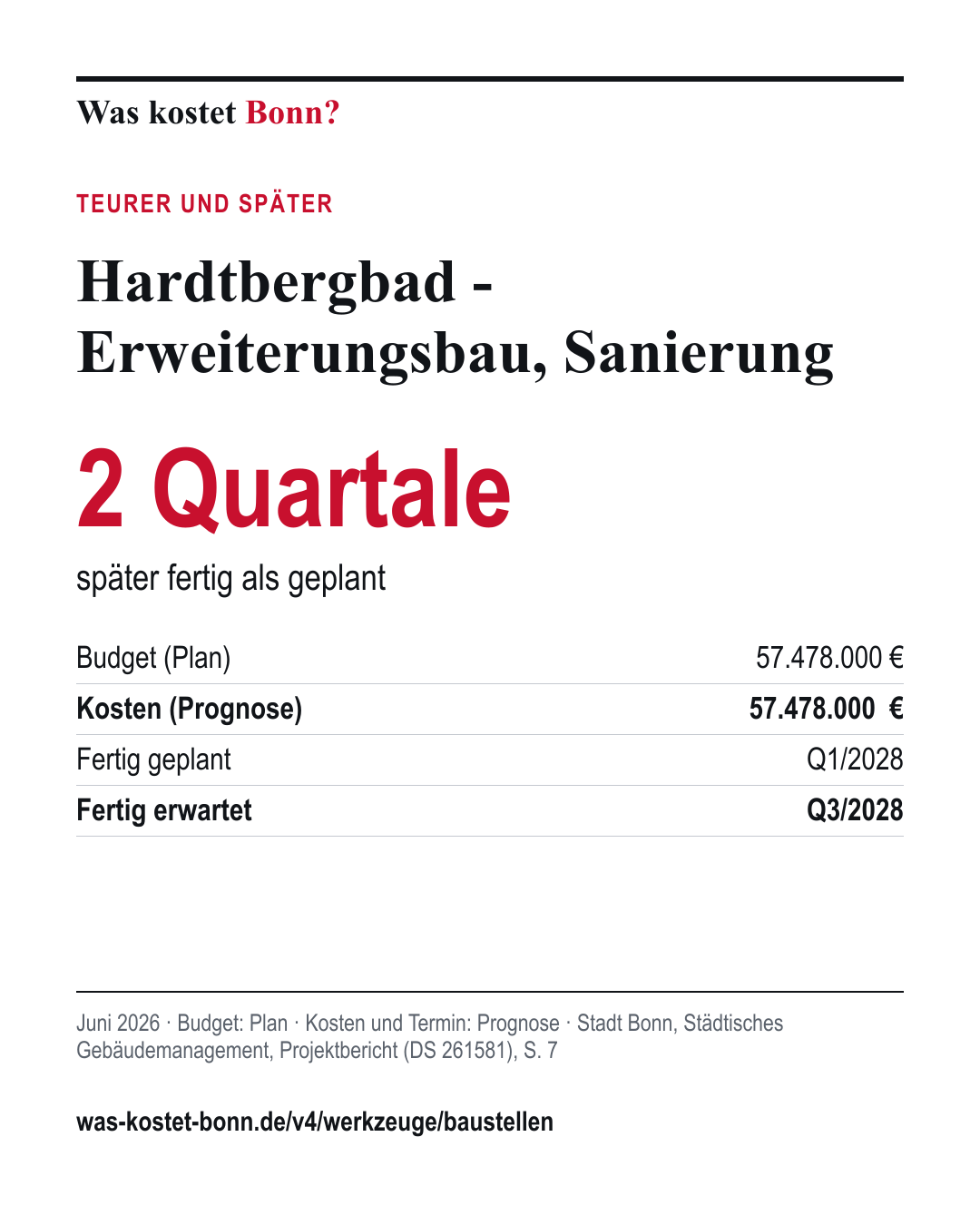

Hardtbergbad - Erweiterungsbau, SanierungQ1/2028Q3/20282 QuartaleKarte zu Hardtbergbad - Erweiterungsbau, Sanierung

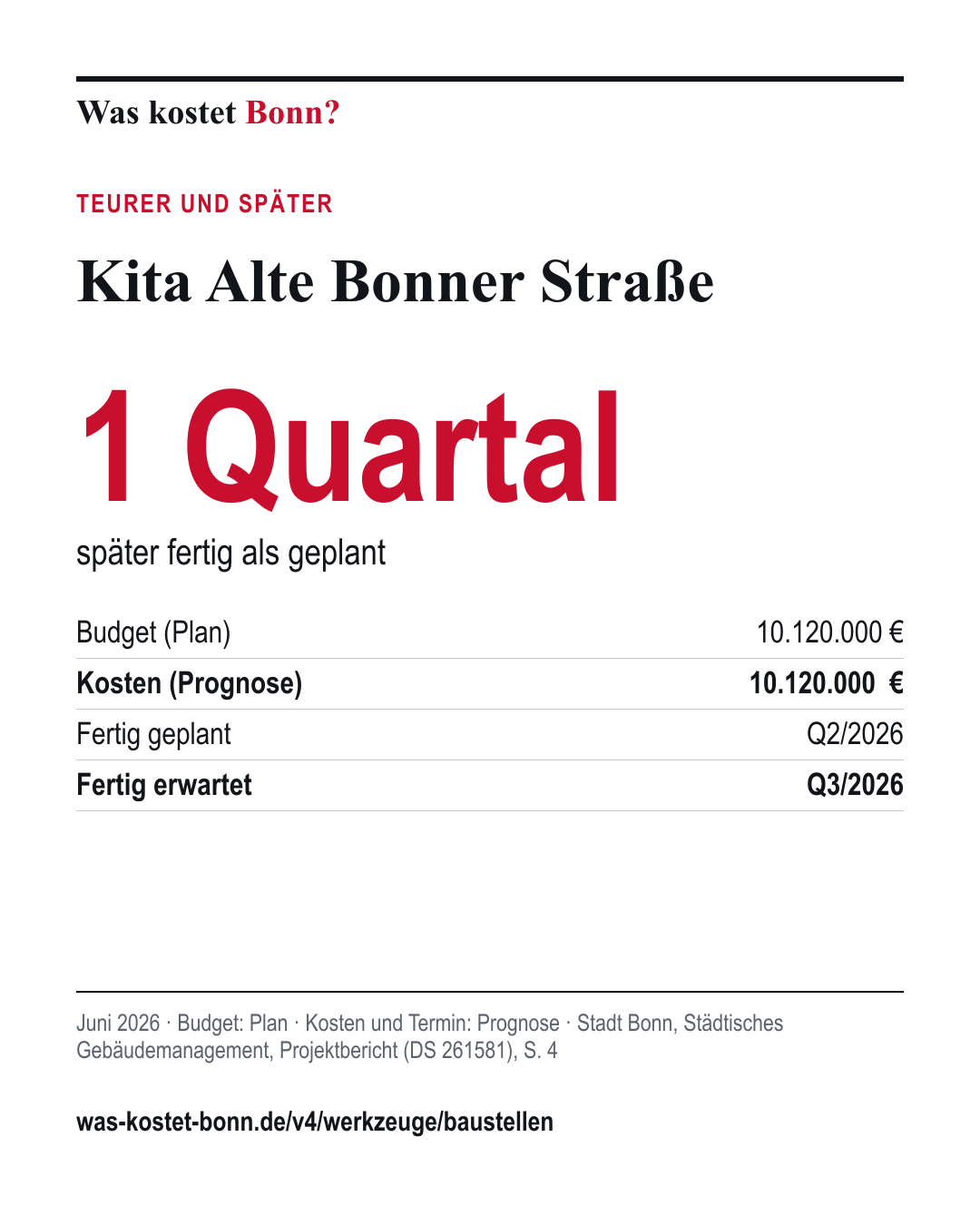

Kita Alte Bonner StraßeQ2/2026Q3/20261 QuartalKarte zu Kita Alte Bonner Straße

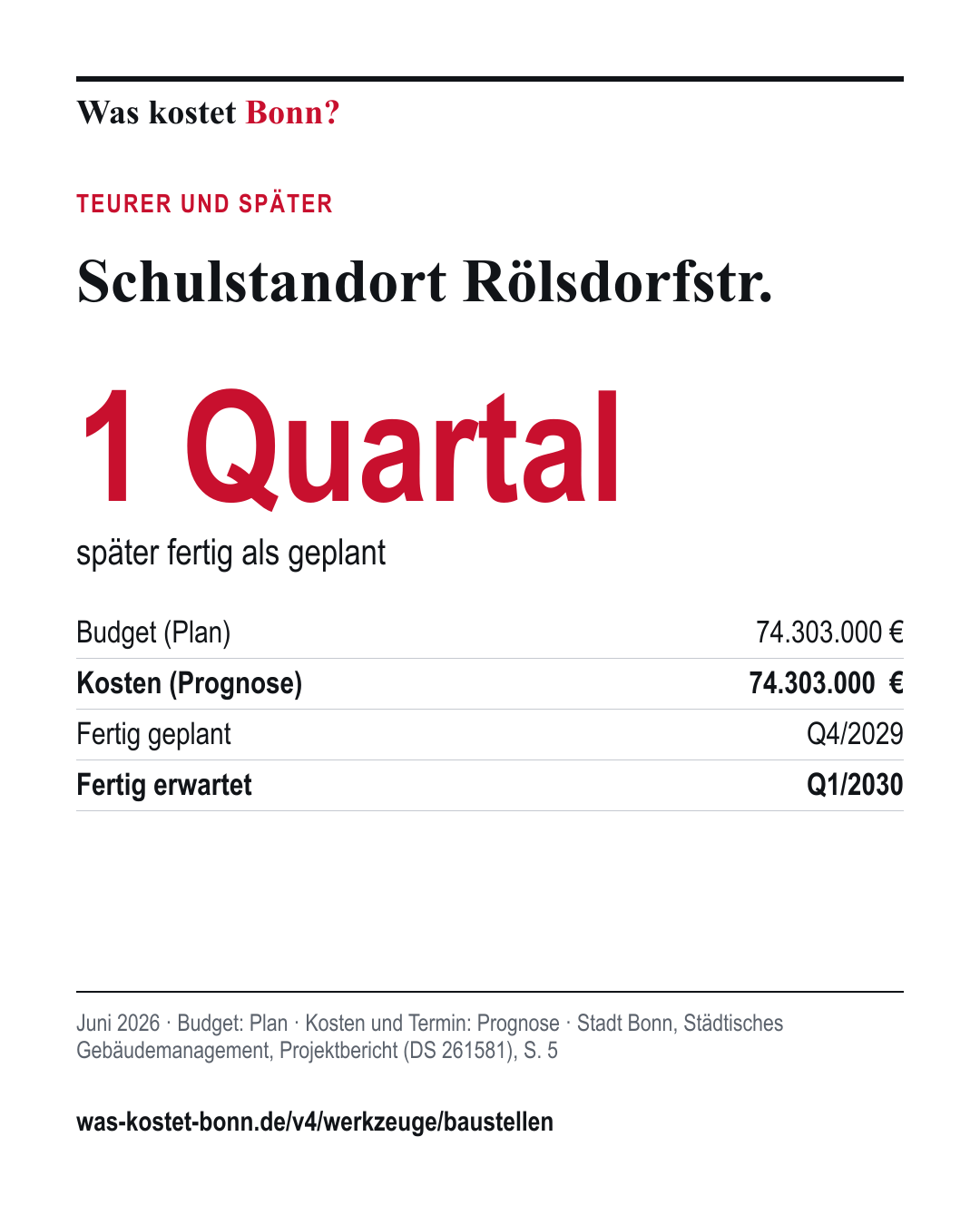

Schulstandort Rölsdorfstr.Q4/2029Q1/20301 QuartalKarte zu Schulstandort Rölsdorfstr.

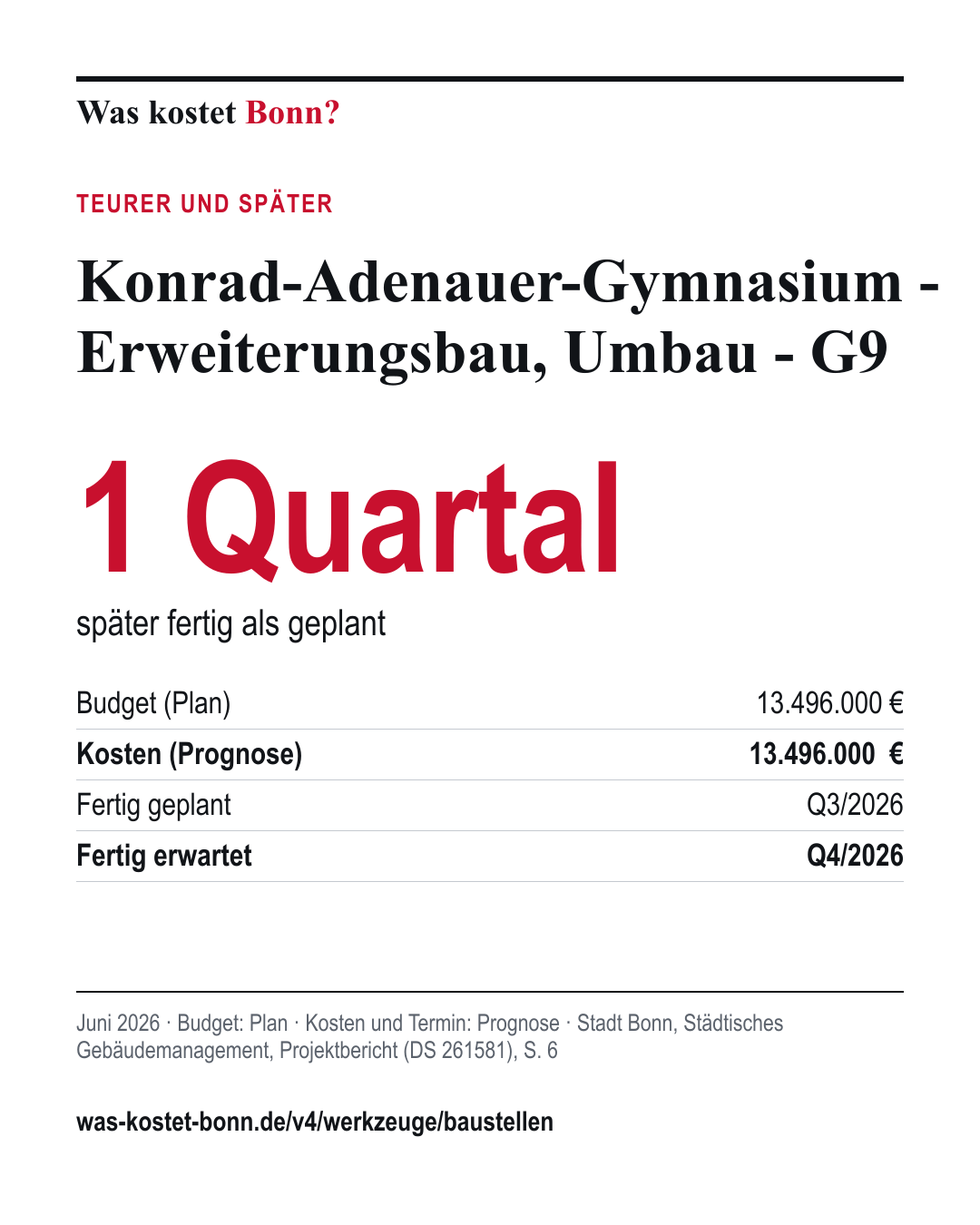

Konrad-Adenauer-Gymnasium - Erweiterungsbau, Umbau - G9Q3/2026Q4/20261 QuartalKarte zu Konrad-Adenauer-Gymnasium - Erweiterungsbau, Umbau - G9

So rechnen wir

Jede Zahl mit Jahr, Status und Quelle. Werte mit verschiedenem Status stehen nebeneinander, nie zusammengerechnet.

Quelle: Projektberichterstattung des Städtischen Gebäudemanagements – letztmaliger Projektquartalsbericht und Einführung des halbjährlichen Projektcontrollingberichts – DS 261581, Gesamtübersicht aller Maßnahmen, veröffentlicht am 25. August 2026. Gezählt sind die 63 Projekte, für die der Bericht Budget und Kostenprognose nennt.

Faktor: Kostenprognose geteilt durch Budget, beides laut Bericht. Das Budget ist ein Plan, die Prognose eine Erwartung, noch keine Abrechnung.Verzug: Quartale zwischen geplanter und erwarteter Fertigstellung in der Übersicht. Einzelne Projektblätter nennen abweichende Termine; Details auf der Seite Bauprojekte und Schulen.

Grenzen: Teurer heißt nicht schlecht geplant: Baupreise, Auflagen und geänderte Anforderungen treiben Kosten. Projekte außerhalb des Gebäudemanagements, etwa die Beethovenhalle, stehen nicht in dieser Liste.

Die Hintergründe

29,1 Mio. €würde die Wiedereröffnung des Melbbads kosten, mit Zuschlag für Risiken und Baupreise2026SchätzungBürgerinitiative „Rettet das Melbbad“ und Unser Melbbad e. V.

AnalyseBäder

Melbbad: 29 Millionen fürs Wiederaufmachen. Und was kostet das Zumachen?

Seit dem Starkregen 2020 ist das Freibad geschlossen. Die Verwaltung will es aufgeben, eine Initiative will es zurück. Was beide Wege kosten, was im Haushalt steht und welche Zahl allen fehlt.

Redaktion5 Min.

133,9 Mio. €Betriebskostenzuschuss der Stadt an ihr Gebäudemanagement, Teil seiner Umsatzerlöse2026PlanStadt Bonn

AnalyseGebäudemanagement

Der Vermieter der Stadt: 134 Millionen Euro Zuschuss, 20 Millionen Euro Zinsen

Schulen, Kitas, Verwaltungsgebäude: Das Städtische Gebäudemanagement baut und betreibt sie mit eigener Buchführung. Sein Halbjahresbericht 2026 zeigt, wie abhängig es vom Stadthaushalt ist.

Redaktion4 Min.

0,29 Mio. €Zuschussbedarf des WorldCCBonn im ersten Halbjahr, geplant waren 3,22 Mio. €1. Hj. 2026IstStadt Bonn

DatenreportBauprojekte

Konferenzzentrum und Beethovenhalle: Die Halbjahresrechnung 2026

Das WorldCCBonn braucht deutlich weniger Zuschuss als geplant, die Beethovenhalle mehr. Der Controllingbericht für das erste Halbjahr 2026, Zeile für Zeile, und warum Betrieb und Sanierung getrennte Rechnungen sind.

Redaktion3 Min.

Mehr zum Ausprobieren

Alle Werkzeuge →
  • Bonnle: Drei Zahlen am Tag

    Schätz jeden Tag drei Zahlen aus Bonns Haushalt. Danach siehst du Jahr, Status und Quelle und teilst dein Ergebnis.

  • Wenn Bonn eine Familie wäre

    Bonns Haushaltsplan 2026, umgerechnet auf ein Monatseinkommen von 4.000 €. Mit Dispo, Hauskredit und Zinsen.

  • Dein Kassenbon von Bonn

    Was Bonn 2026 für deinen Haushalt rechnerisch einplant, von Schule bis Sozialhilfe. Als Bild zum Teilen.

  • Die Zinsuhr

    Was Bonn für Zinsen zahlt, während du liest. Im Tempo von 2024 oder dem, das der Plan für 2029 vorsieht.

  • Städteduell: Bonn gegen Köln und Co.

    Schulden pro Kopf im direkten Vergleich mit Köln, Düsseldorf, Münster, Dortmund und dem NRW-Wert.

  • Blitzer und Knöllchen in deiner Straße

    Such deine Straße in den Bußgelddaten 2024: wie oft geblitzt und aufgeschrieben wurde, und warum das den Haushalt nicht rettet.

  • Bürgerantrag in fünf Minuten

    Lücken ausfüllen, E-Mail öffnen, abschicken. Der Bürgerausschuss muss sich dann mit deinem Anliegen befassen.
